给高铁“电力动脉”做全身体检,长沙南枢纽103公里供电设备整治近尾声

  犇视频   2026-08-31 22:38:52

三湘都市报·新湖南客户端8月31日讯(全媒体记者 李致远 通讯员 胡琪 毛越)为夯实高铁运输安全根基,今年5月起,国铁广州局长沙供电段依托暑运黄金窗口期,在长沙南高铁枢纽启动接触网设备集中整治。截至目前,该段计划内的接触网全面检查任务已基本完成。

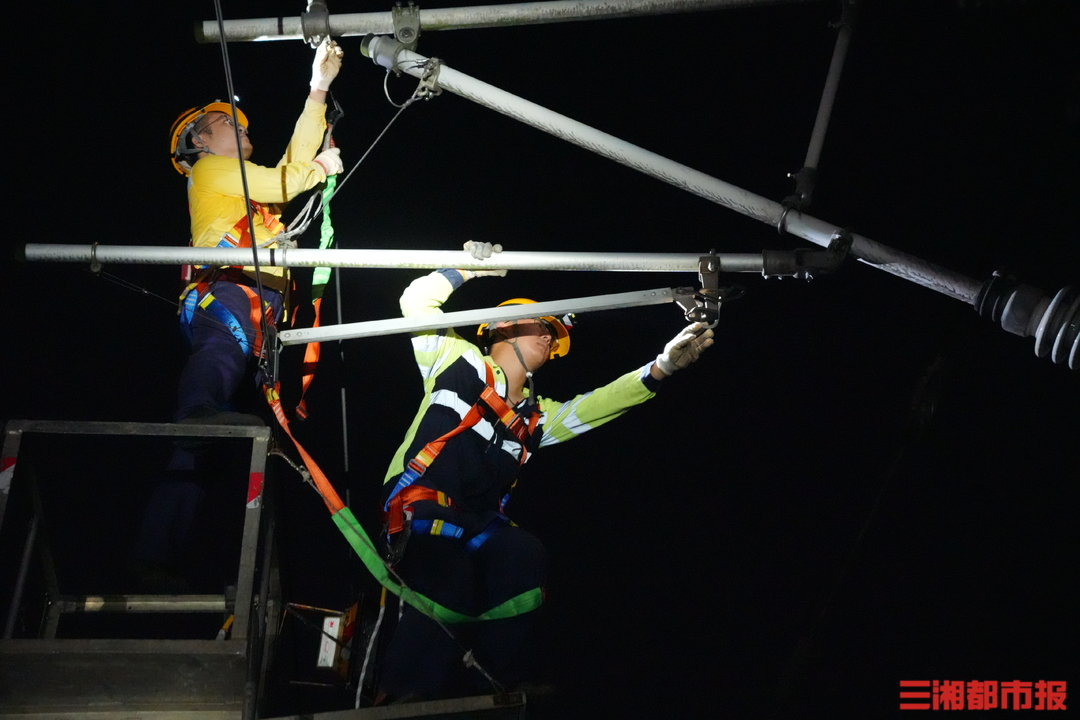

不同于传统单一检修模式,本次集中修将年度全面检查、大修技改、达速专项整治三大任务融合推进,集结5个供电及维修车间的62名骨干,联合多家施工单位构建跨专业协同作业体系。作业采用“大天窗+小天窗”灵活组合方式,每周安排3个大作业窗口加2个小窗口,单次出动近200名作业人员、20余台作业车辆,既破解了枢纽区段作业点位多、范围广、协调难的痛点,也大幅压缩了反复停送电的时间。同时在同一作业窗口内同步完成巡检、部件更换、竣工验收全流程,杜绝重复作业,实现天窗利用率与检修效能双提升。

截至目前,计划内103.444公里的接触网全面检查任务已基本完成。其中,京广高铁完成78.04公里平推检查,更换定位器580处、弹吊46根、避雷器30个,加装驱鸟网35处。沪昆高铁完成定位器安装406根、弹吊更换195根,同步完成分段开关更换、电连接增补等配套整治,老旧设备隐患实现动态清零。

长沙南高铁供电车间副主任杨自华介绍,目前整治已近尾声,正全力推进剩余作业和验收收尾。本次规模化集约化检修有效提升了枢纽供电设备运行质量。
