“辛苦大家加把劲,天亮前把现场恢复原样交付园区,不能影响明天的游客接待。”4月30日深夜,长沙方特配电房内,项目现场负责人孙昭借着手电灯光核查线路,叮嘱施工队抓紧收尾。
彼时,屋面约1.62万块光伏板已全部安装到位,但由于园区原有配电系统无法直接满足光伏并网接入标准,且景区全年无休,无法实施长时间停电改造,并网工作一度受阻。

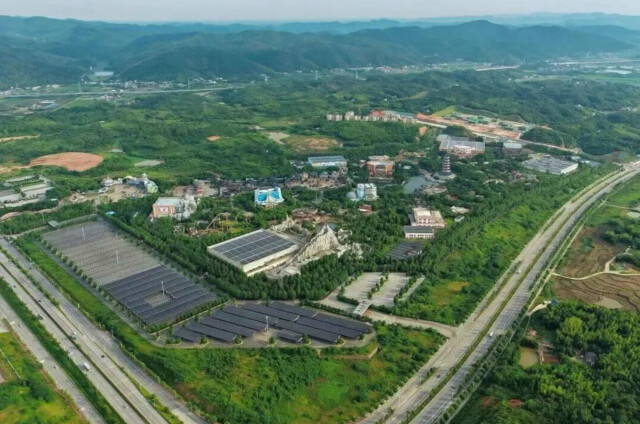

(长沙方特光伏发电项目鸟瞰图。 中交中南局供图)
这座位于宁乡方特东方神画的分布式光伏项目,总装机容量9.857兆瓦,是湖南文旅园区规模领先的分布式光伏工程,也是中交中南局推动交能融合、践行“双碳”目标的标杆项目。项目利用园区仿古屋面、停车棚及闲置空地铺设光伏组件,建成后将显著降低景区外购电成本。然而,景区全年无休、日间开放,高峰日客流量超1.7万人次,让施工难度大幅增加。
前期屋面铺设阶段,多处施工区域紧邻游乐设施、游客通道和演艺场地。为确保高空作业、物料转运等不干扰游园秩序,项目经理裴果带头摸排客流规律,优化施工计划,将大件吊装、重型材料转运等噪声大、风险高的工序,安排在每天清晨开园前完成;白天仅进行光伏板静态铺设和组件调试等低噪声作业,并配备专职安全员全程隔离施工区域、引导游客通行。今年4月,光伏主体安装工作按期完工。
主体完工后,项目转入并网调试阶段,配电系统改造带来的难题逐渐显现。园区原有线路复杂,并网验收须实施停电作业,而全年不间断运营的景区无法承受长时间、大范围停电,并网施工一度停滞。

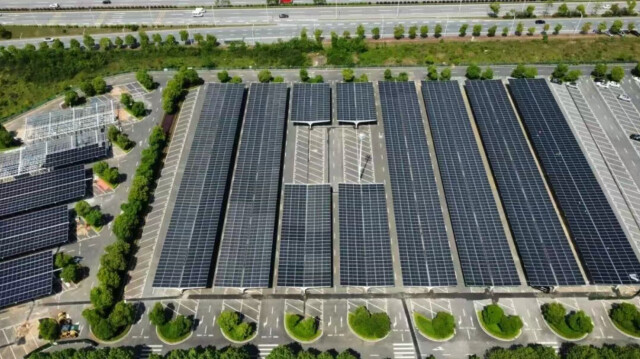

(停车区光伏板。 中交中南局供图)
项目团队联合景区运营方、属地供电公司反复研讨,结合园区用电数据、并网安全规范及节点计划等,最终采用夜间错峰、分段局部停电、独立系统保供的方案。施工期间,使用静音施工设备,加装降噪围挡,严控夜间施工噪音,最大限度减少对周边居民的影响。
夜间施工安全同样得到保障。“晚上园区局部停电时,消防、安防、监控和应急照明系统都能不间断供电。”孙昭介绍。每日施工结束后,团队全面清运施工废料、复原场地,实现了工程建设零痕迹、零影响。
经过多轮夜间错峰施工,5月20日,项目完成全部配电改造,一次性通过电网验收,实现全容量稳定并网发电。经测算,运行期内可发电2.25亿千瓦时,减排二氧化碳18.54万吨,相当于节约标准煤6.7万吨,将长期为园区供给清洁电能、降低用电成本。
