905交通广播 2026-07-02 10:25:52
2026年上半年
湖南全力推进
在建高速公路项目建设进度
截至6月底
8个在建项目稳步推进

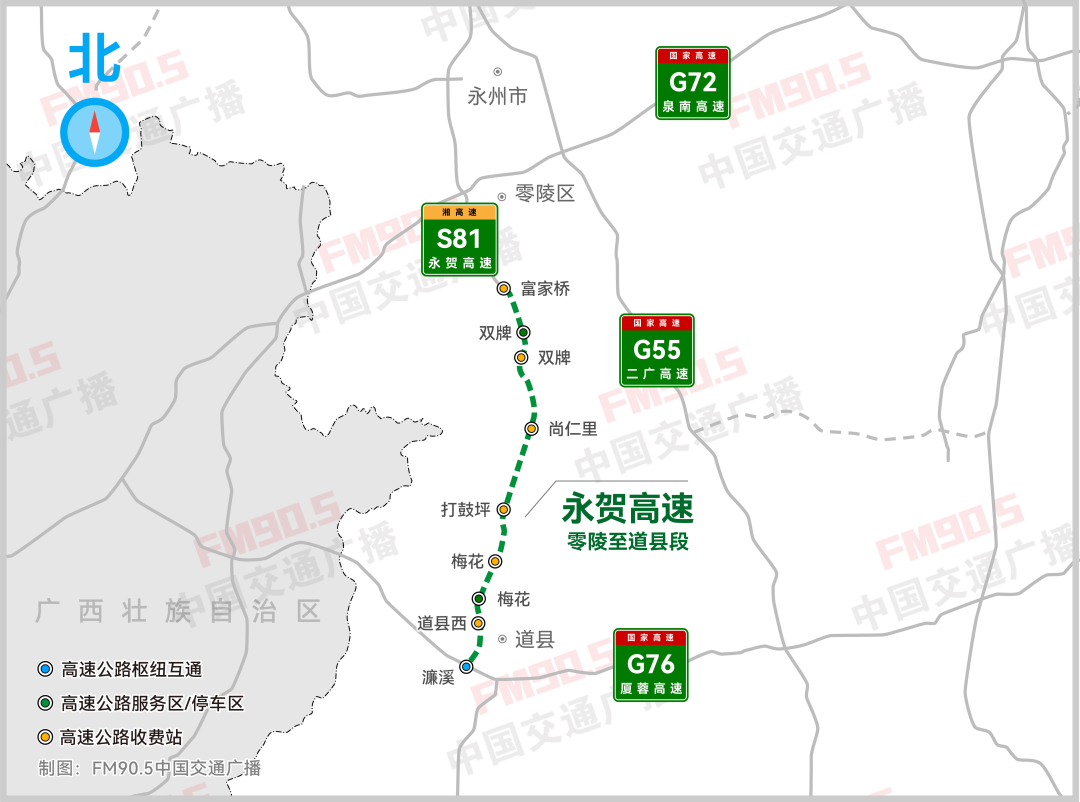

S81永贺高速零陵至道县段
(简称零道高速)

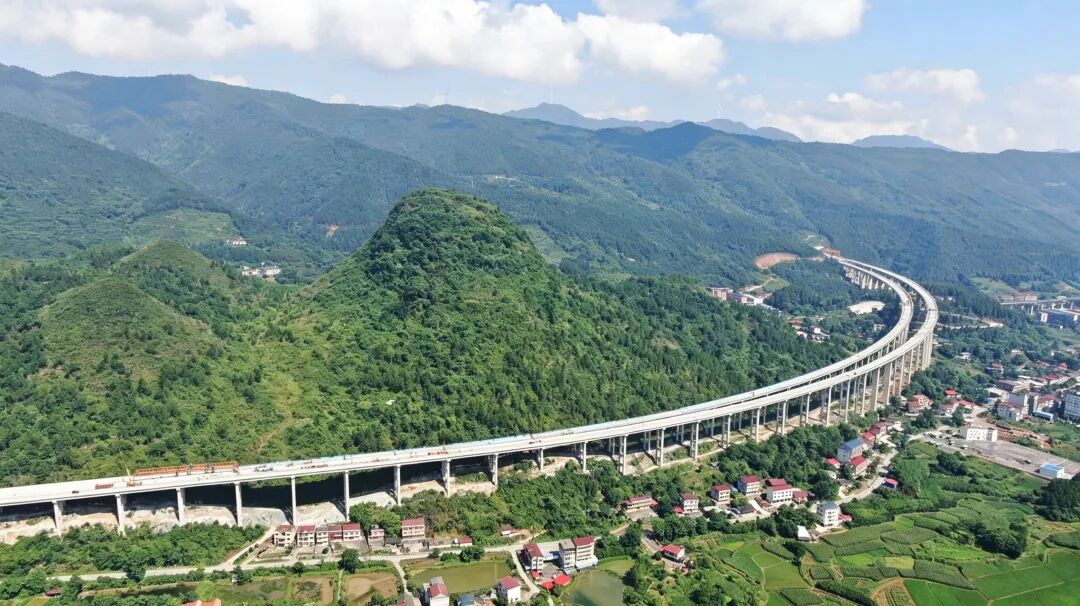

截至2026年上半年,零道高速项目开累完成投资109.86亿元,占批复概算120.28亿元的91.33%。隧道开挖已完成100%,桥梁工程完成98%,路基工程完成98.9%,路面底基层完成49%,房建、机电、交安等配套工程同步推进。项目多项关键节点取得重大突破,5座隧道实现全部贯通,7座特大桥6座双幅贯通,路基、桥面、附属工程多作业面并行施工,全力冲刺2026年底建成通车。

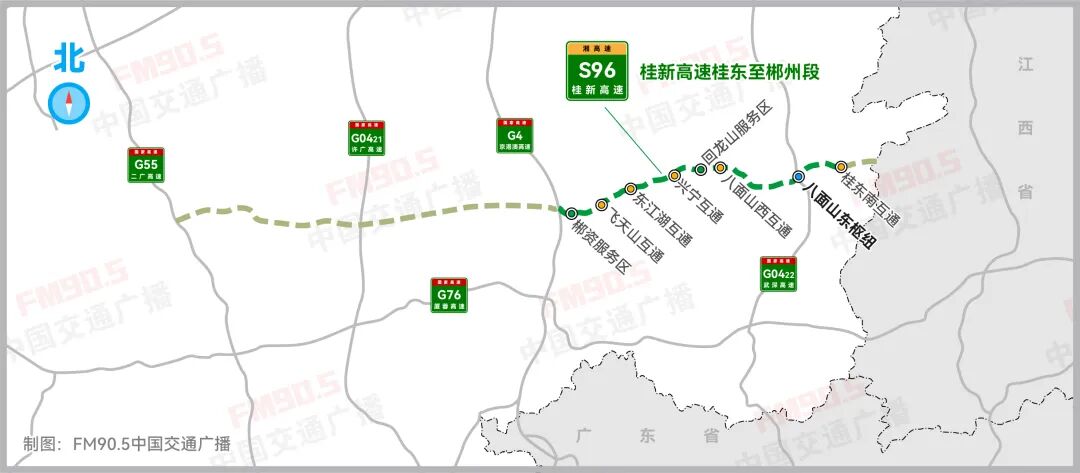

截至2026年6月,桂新高速项目年累完成投资14.19亿元,占年度计划的60.85%;开累完成投资82.05亿元,占总概算的89.69%。目前,项目全面进入收尾攻坚阶段,全线路面工程完成58%,房建工程完成45%,服务区、收费站主楼主体全部封顶,交安绿化施工稳步推进,机电管线敷设完成80%,各分项工程有序推进,全力冲刺2026年高标准、高质量建成通车。

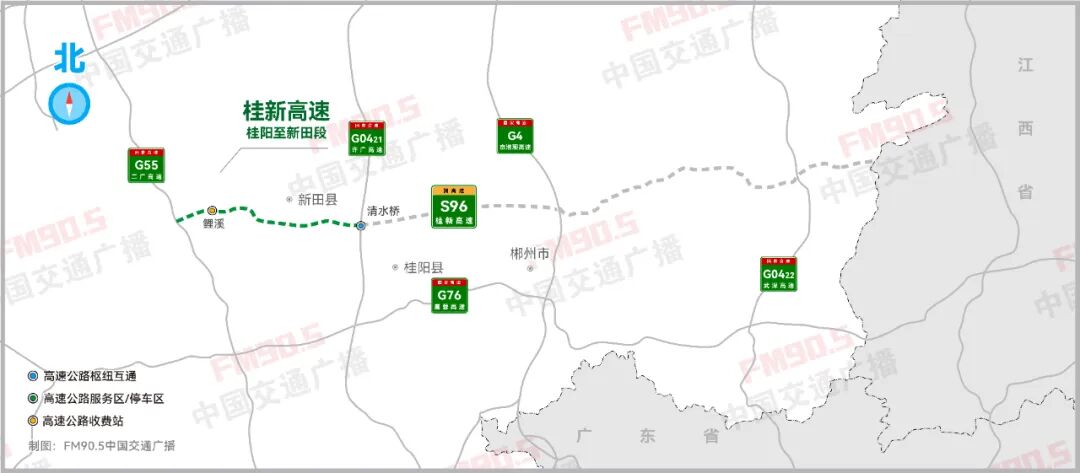

S96桂东至新田(宁远)高速公路桂东至郴州段项目
(简称桂郴高速)

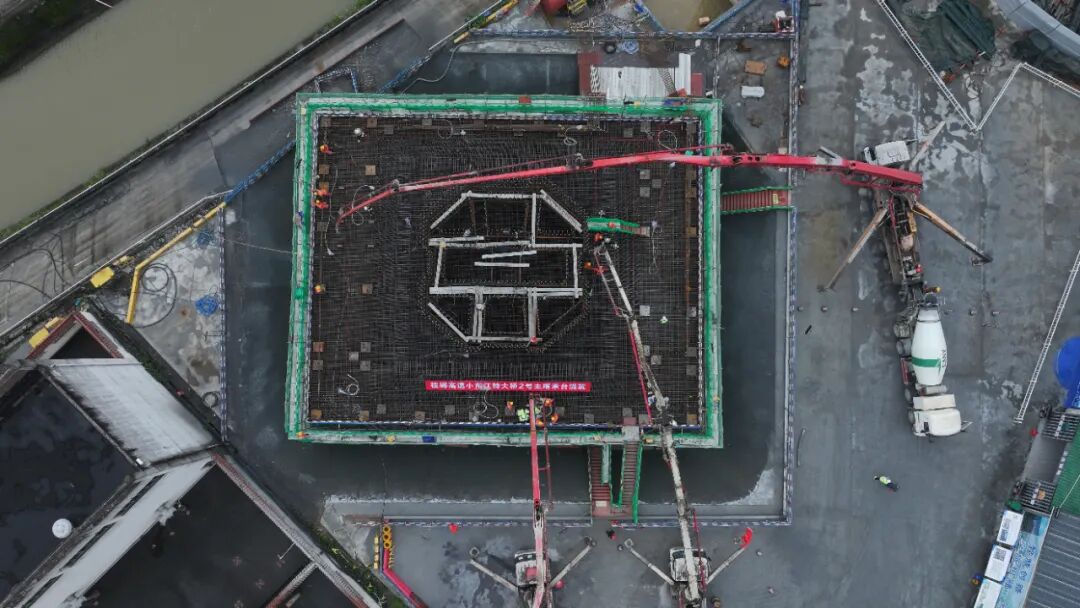

截至2026年6月底,桂郴高速项目累计完成投资52.96亿元,占概算181.58亿元的29.2%;2026年上半年完成投资18.97亿元,占省交通运输厅年度计划的52.7%。全线桥梁共计64座,现已开工32座;全线隧道共计7座,现已开工7座。近期,控制性工程小东江斜拉桥主墩承台施工完成,塘冲河右幅浇筑顺利完成,天鹅山3# 隧道左洞顺利进洞,项目全力冲刺2026年超额完成产值和实物量目标任务。

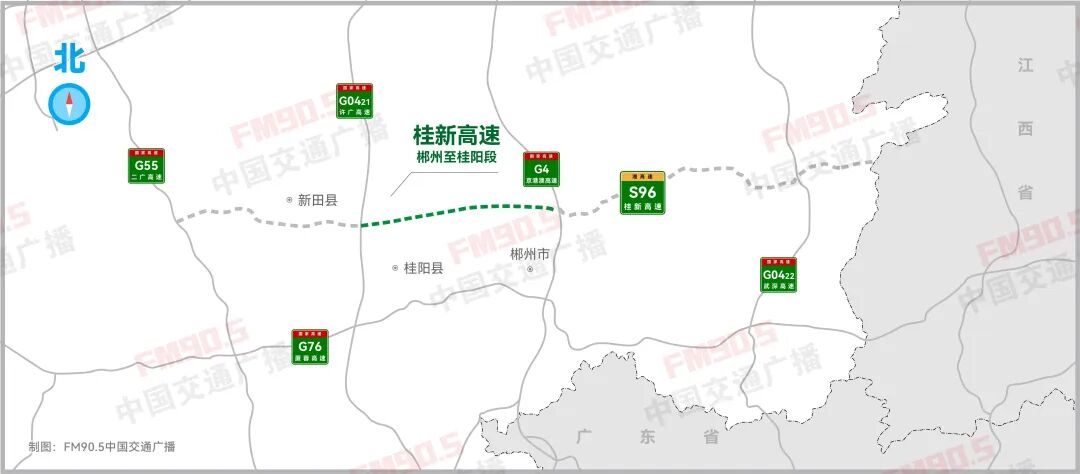

S96桂东至新田(宁远)高速公路郴州至桂阳段
(简称郴桂高速)

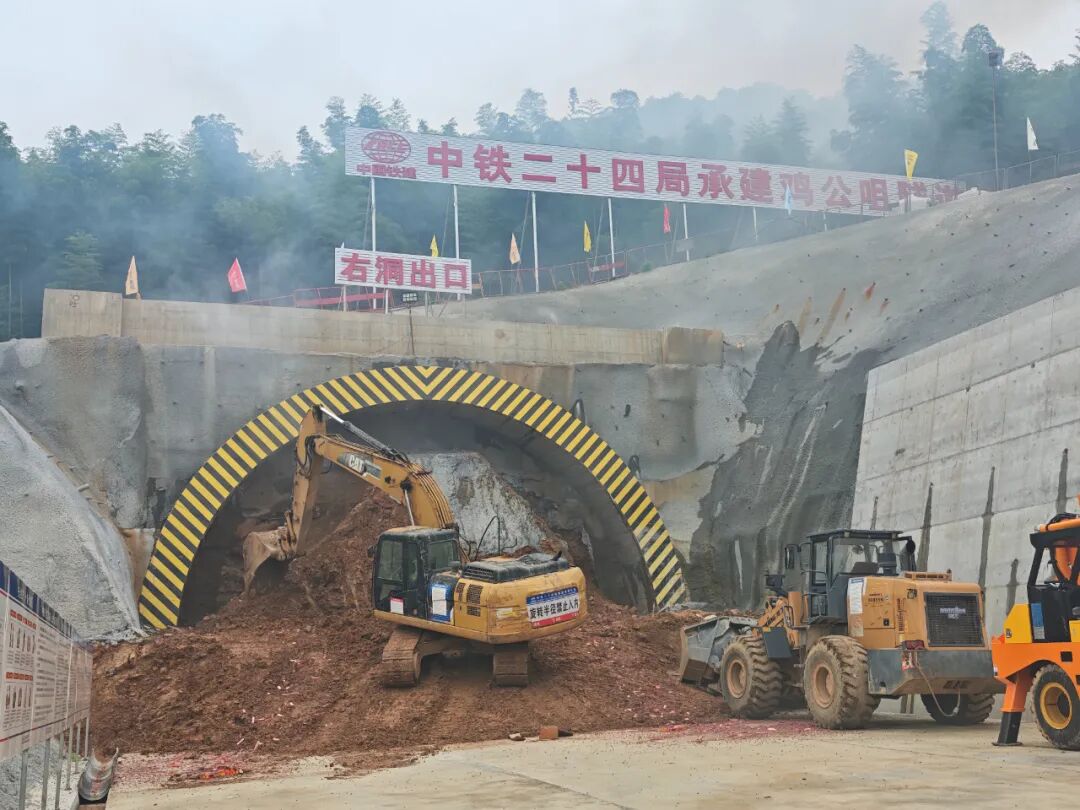

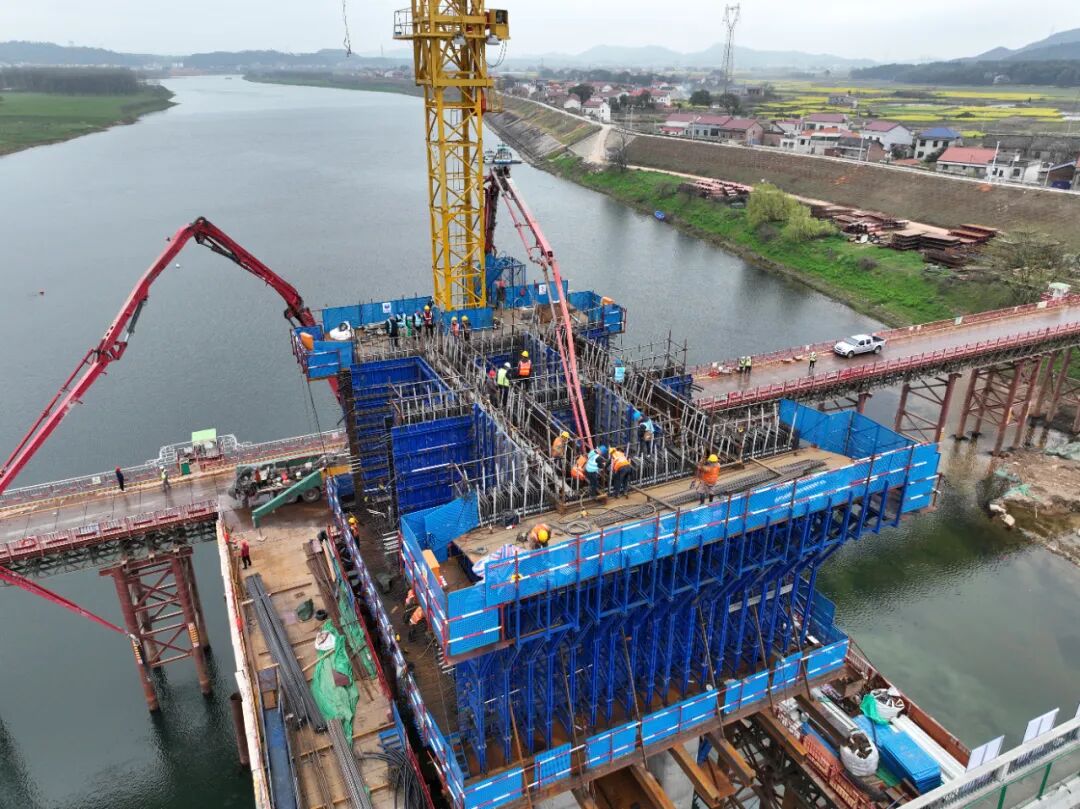

截至2026年6月,郴桂高速累计完成路基挖方69.85万立方米,填方18.1万立方米,桥梁桩基356根,地系梁4个,承台8个,墩柱11根,盖梁11个,梁片架设18片,控制性工程建设态势持续向好。6月26日上午,郴桂项目鸡公咀隧道正式进洞施工,标志着项目隧道主体工程全面启动。目前,郴桂高速一批控制性工程节点提前实现突破——大斗岭隧道较计划提前13天进洞开挖,南岭高架桥承台较计划提前5天开钻,跨G4京港澳高速主线桥首桩较计划提前24天开钻;舂陵江特大桥顺利完成水中主墩施工关键节点,为后续连续刚构施工创造了有利条件。

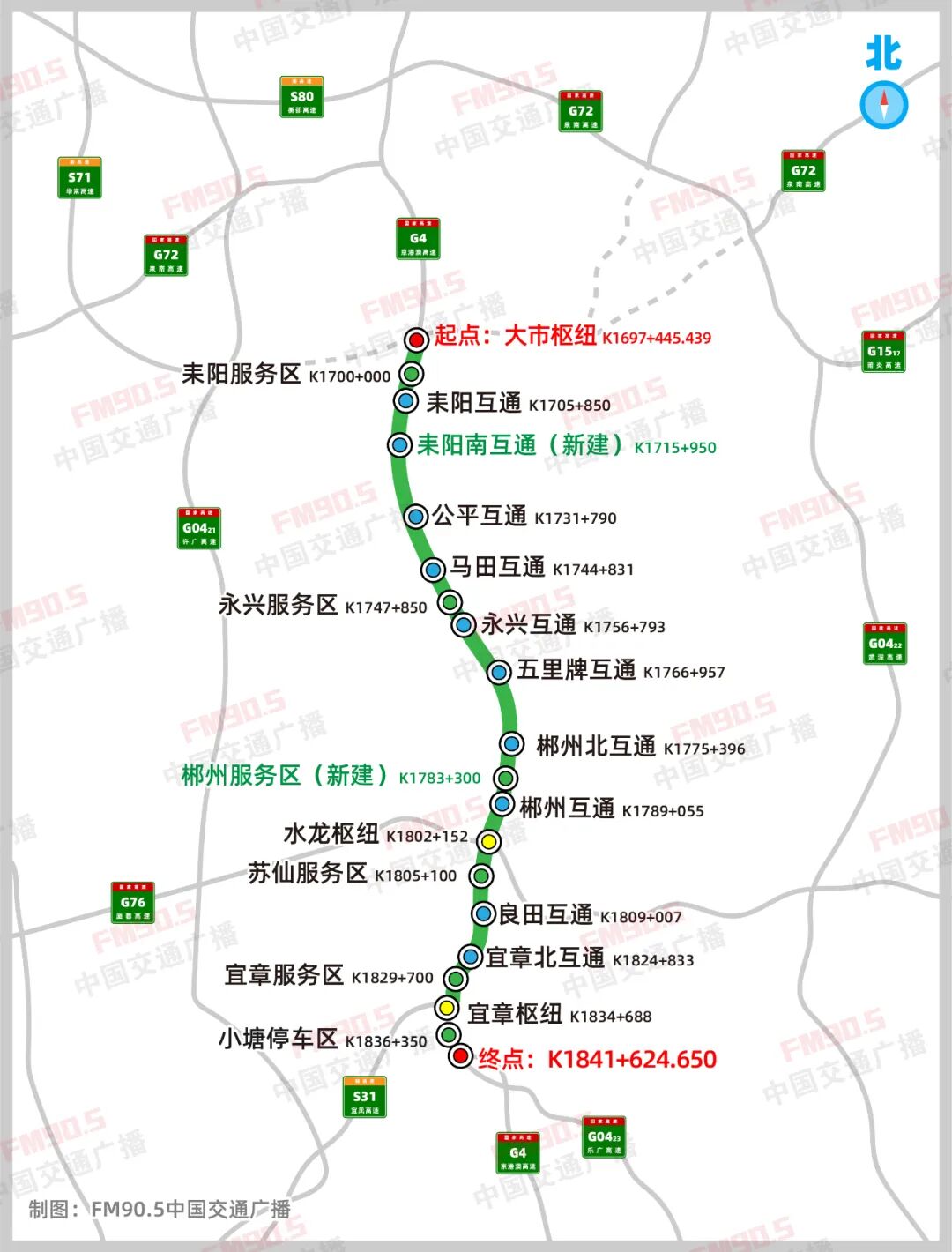

G4京港澳高速耒阳大市至宜章(湘粤界)段改扩建工程
(简称G4京港澳高速耒宜扩容项目)

截至2026年6月底,G4京港澳高速耒宜扩容项目累计完成投资190.9亿元,占总概算87.21%。土建施工迅速推进,路基土石方完成99.38%,全线671道通涵全部开工、656道完工,防护排水工程完成98.7%;全线121座桥梁全部动工,右幅桥梁全部完工,左幅加紧施工,桩基立柱完成91.4%,梁板架设完成66.65%;三处涉铁控制性桥梁右幅全部竣工,左幅下部结构施工完毕,正开展架梁作业;各类配套工程稳步跟进,路面工程完成55%,房建工程完成70%,交安工程完成52%,机电工程完成20%,全力冲刺2026年底建成通车。

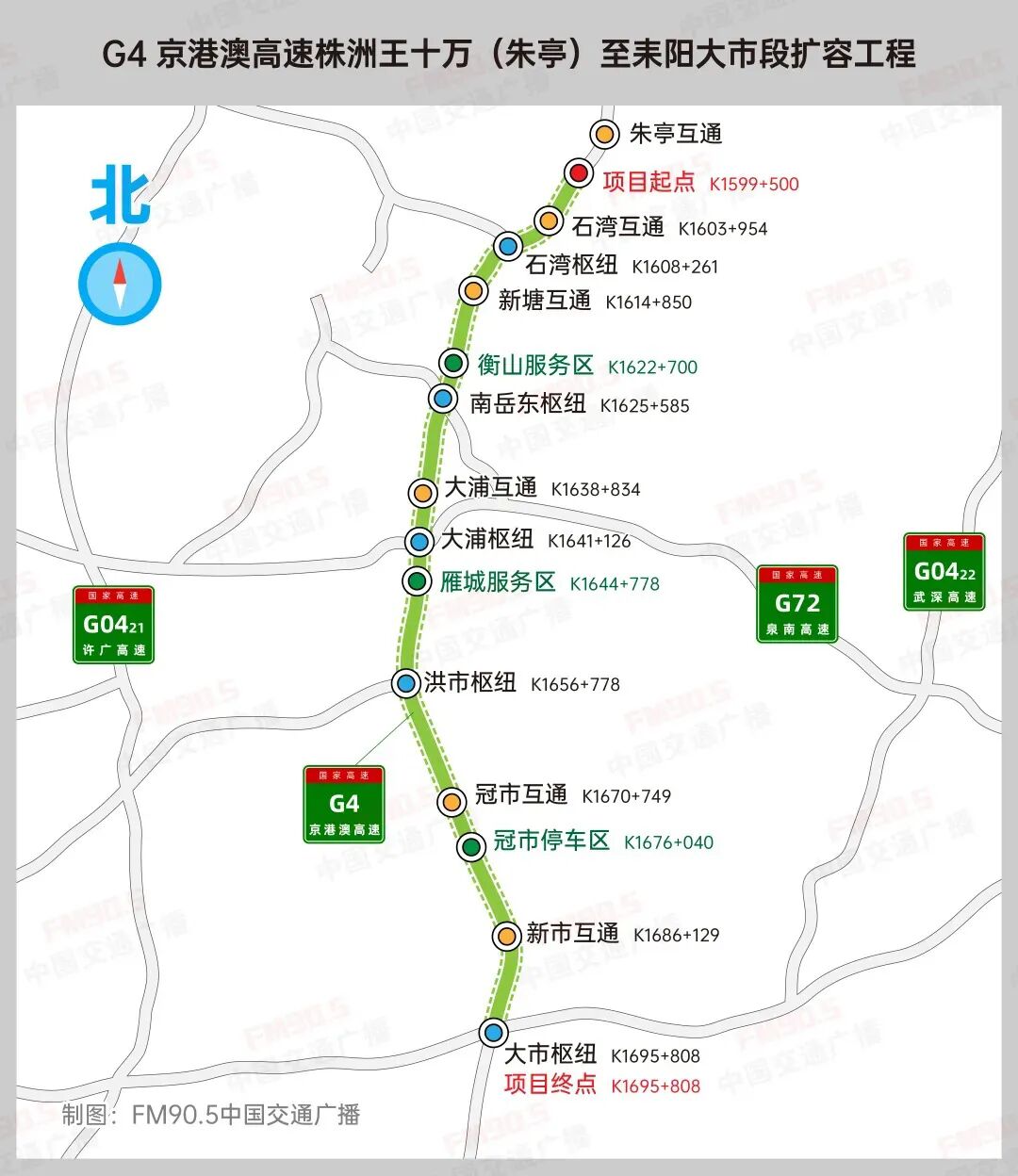

G4京港澳高速株洲王十万(朱亭)至耒阳大市段扩容工程
(简称G4京港澳高速株耒扩容项目)

截至2026年6月底,G4京港澳高速株耒扩容项目年累完成投资14.24亿元。稳步推进桥梁、路基、交安及房建等各分项工程建设,全线施工作业有序开展。洣水特大桥左幅完成桩基118根,主墩已完成0# 块施工,完成8个标准节段施工;右幅完成柱墩桩基浇筑21根。左幅主线完成桥梁桩基372根,完成拆除跨线桥23座。左幅通涵已开工353道;清表清淤、挖方填方等基础工程同步有序推进。完成中分带护栏预制5383块。大浦、新市收费站改造已启动实施。

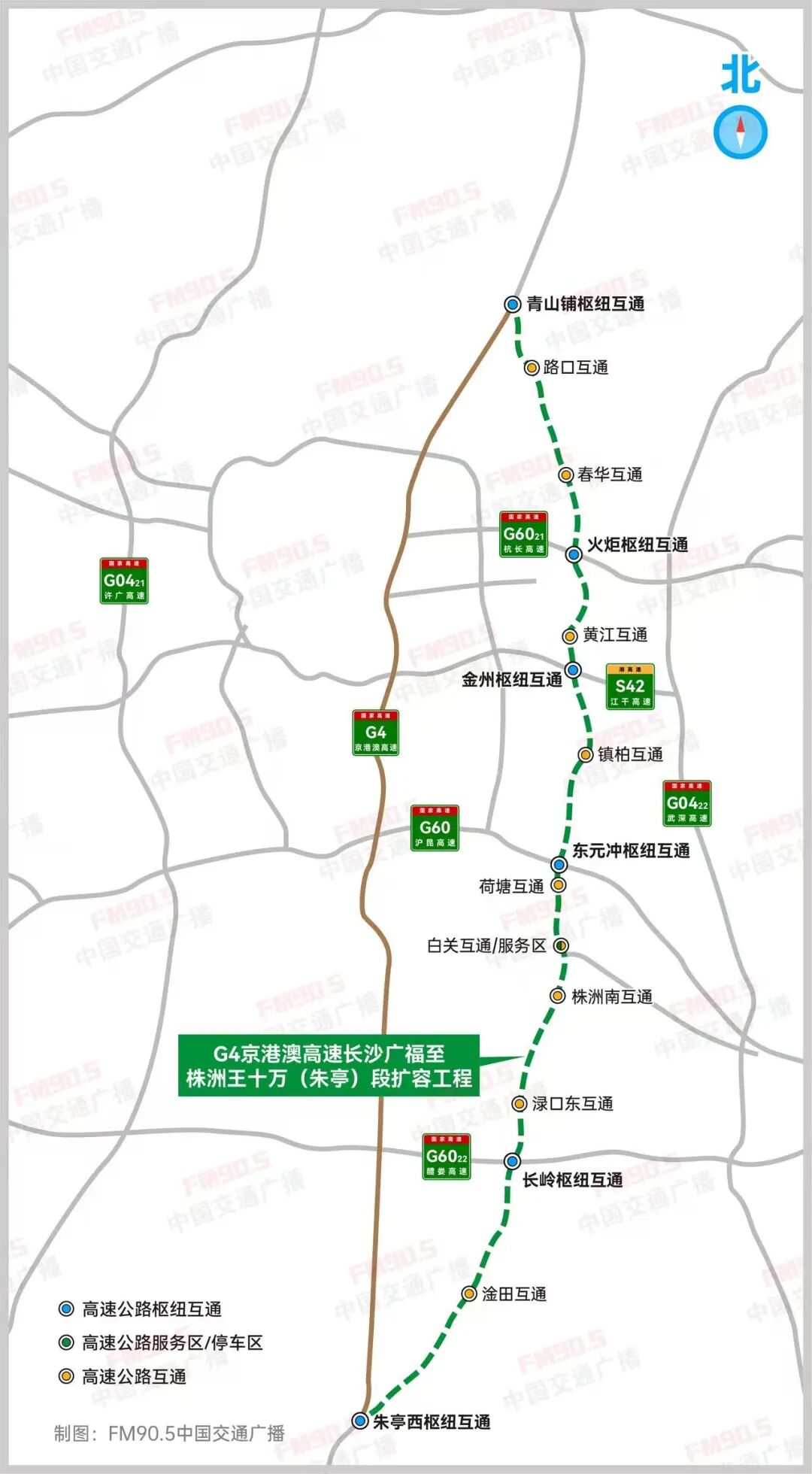

G4京港澳高速长沙广福至株洲王十万(朱亭)段扩容工程
(简称G4京港澳高速长株扩容项目)

截至目前,长株扩容项目已完成施工、监理、第三方检测招标,参建单位已完成驻地建设,施工单位两区三场建设已基本完成,各项施工准备工作基本接近尾声。“三电”及管线迁改取得标志性进展,全线首条500千伏超高压线路——潇浏Ⅱ线迁改工程全面竣工并成功带电投运,项目整体呈现稳中有进、亮点频现的建设态势。

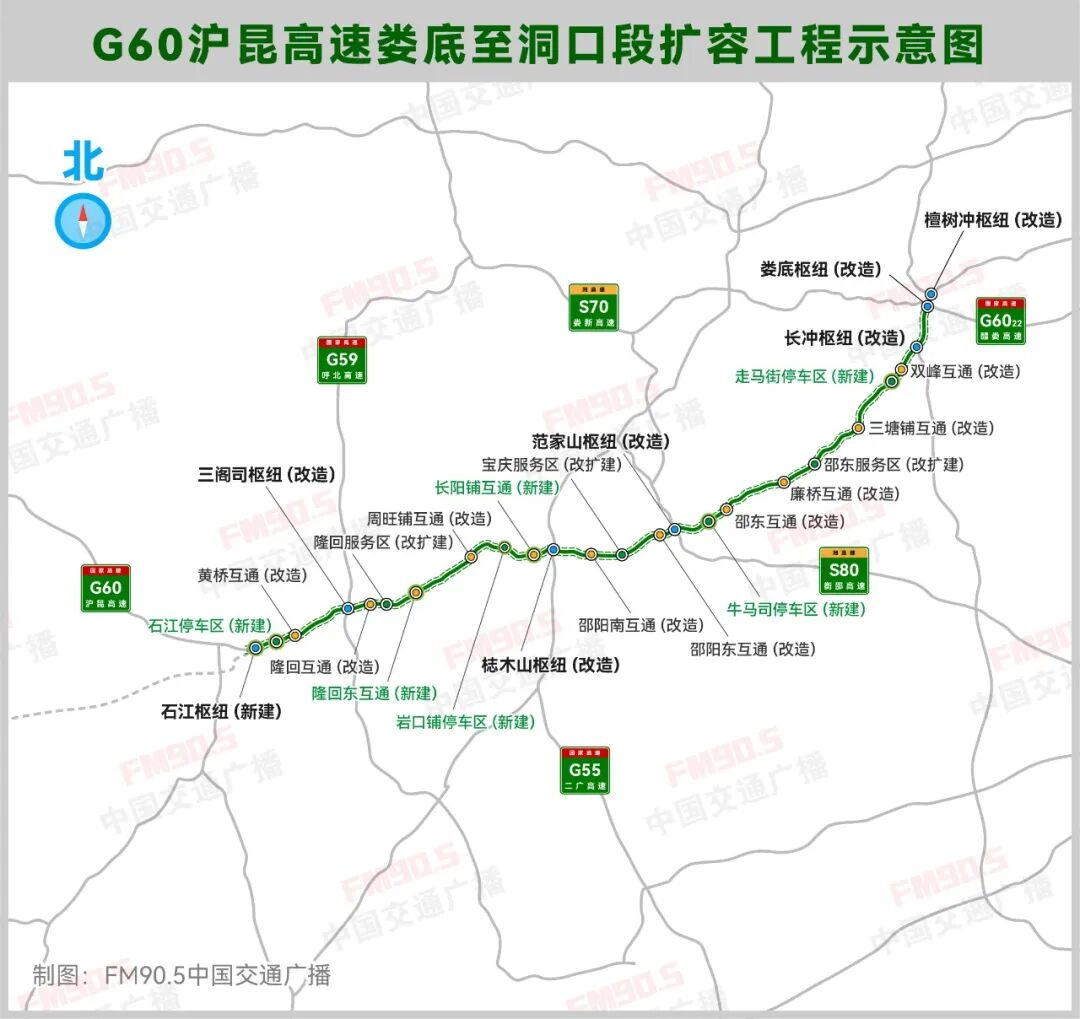

G60沪昆高速娄底至洞口段扩容工程
(简称G60沪昆高速娄洞扩容项目)

上半年,G60沪昆高速娄洞扩容项目累计完成投资7.02亿元。取得邵阳市花路高架桥施工图批复,先行用地获批,实现先行开工点开工。按期完成施工图外业验收、内审,并报湖南省交通运输厅,6项专项评价统筹推进,邵东洪评率先获批。推动沿线成立属地协调机构,完成花路高架桥先行用地交付及老路确权,完成娄星区、洞口县、邵阳县房屋实物量调查,为全面征拆奠定基础。
