80分钟大垂直天窗攻坚,长沙枢纽接触网集中大修迎铁路暑运

  犇视频   2026-06-19 10:45:10

三湘都市报·新湖南客户端6月19日讯(全媒体记者 李致远 通讯员 胡琪 曹磊 邓羽佳)6月19日,记者从广铁集团长沙供电段获悉,长沙站、长沙东站、新开铺站、黑石铺站日前启动接触网大修及设备综合整治Ⅲ级施工。本次施工启用时长80分钟的“大垂直天窗”,是今年以来长沙枢纽作业规模最大、投入人员最多、停电时长最长的一次集中检修,一举破解长期存在的检修难题,为即将到来的暑运筑牢供电安全屏障。

此前受行车组织限制,长沙枢纽长期采用上下行错位零散天窗作业,检修短板突出。长沙站下行天窗仅30分钟,难以实现接触网设备全覆盖排查;上行绝缘锚段关节、分段绝缘器等关键设备需上下行同步停电方可作业,日常错位停电模式下不具备施工条件。为补齐设备短板,广铁集团统筹调度,优化枢纽运行图,实施多站馈线全停的大垂直天窗方案,实现上下行线路及沿线变电所同步停电,打破碎片化作业桎梏,为高难度、跨专业交叉检修创造了条件。

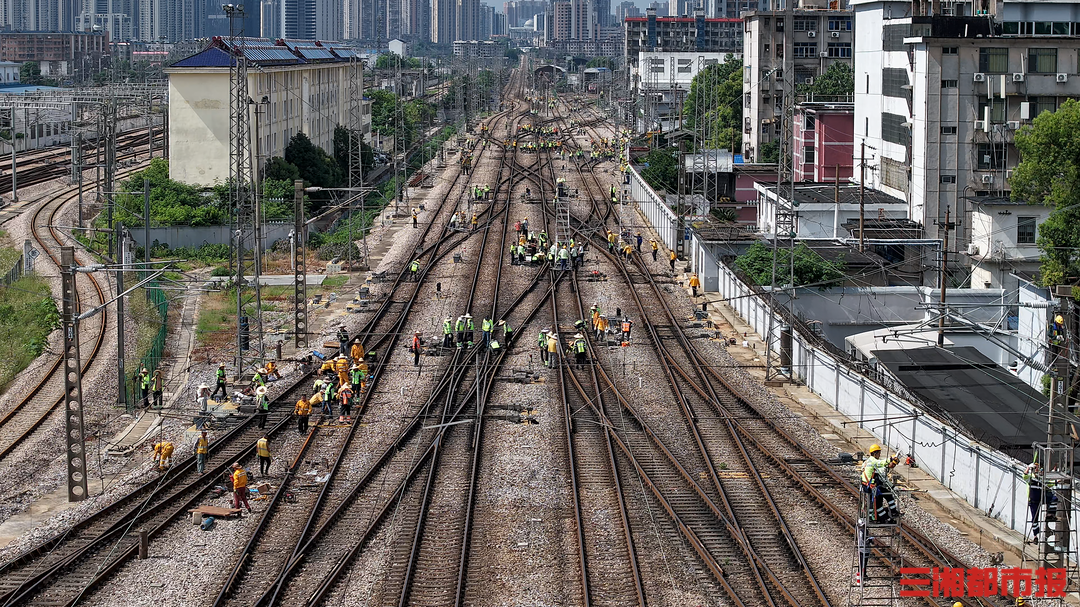

施工当日各作业面同步高效推进。长沙站至长沙东站区间完成2762米避雷线架设,新开铺站完成绝缘、开关设备检测消缺,黑石铺站开展支柱防腐整改,长沙隧道内供电、工务协同推进病害整治与设备检查。本次施工还打破专业壁垒,实现接触网与变电联动检修,完成相关变电所全套设备同步“体检”。

据介绍,长沙供电段提前完成现场交底、工器具检查与防护布设,全程严守高空作业、停电验电、地线装设等安全红线,80分钟内圆满完成全部既定任务。此次集中整治一次性清零了常规天窗无法处置的重难点隐患,全面提升了长沙枢纽牵引供电设备运行稳定性,为暑运高峰旅客安全出行打下坚实基础。
