2026-06-18 10:03:19
近日
湘粤换流站工程“四通一平”任务圆满完成

223亩建设用地
已完成土石方平整及硬化
生产生活管网全面铺设
实现稳定供水
临时供电系统
满足大型机械及施工用电需求
场内道路与对外通道全线贯通
通讯网络实现全覆盖
调度与远程监控高效运行

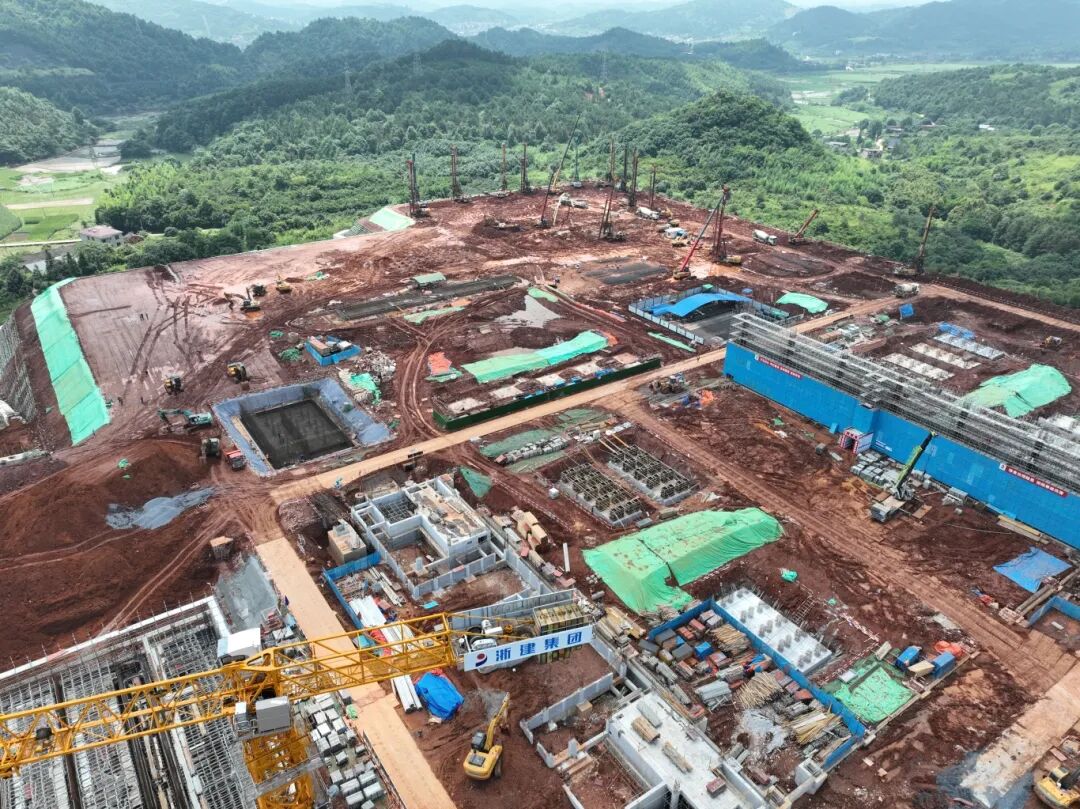

这意味着该项目全线具备大规模主体施工条件
工程建设正式迈入加速推进新阶段

湘粤换流站工程是国家电网
南方电网互联互通战略性枢纽工程
动态总投资达57.55亿元
将新建300万千瓦柔性直流换流站
架设2回500千伏线路总长288公里
是湘粤能源互济、新能源消纳的核心工程

自2025年12月开工以来
“四通一平”工程
面临地形复杂、雨季漫长等困难
业主单位联合施工项目部
科学排布工期、24小时错峰作业
成功攻克溶洞地质、多雨施工等难点
顺利完成节点目标

针对挖方区70兆帕高强度岩石及100毫米粒径的严苛要求,常规机器难以奏效,于是我们采用石方爆破、机械二次破碎及破碎设备联合施工方式。“四通一平”施工期间,晴雨交替频繁,一半以上的时间都在下雨,有效施工天数不足总工期的一半,工期窗口紧张,但是我们还是在6月13日完成了“四通一平”的全部施工任务。
目前

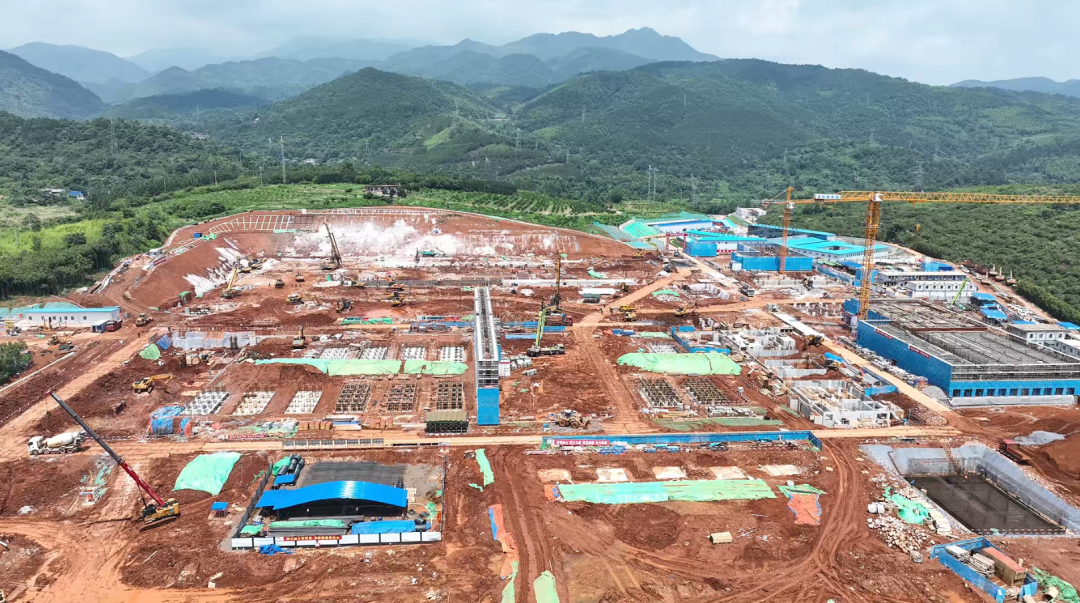

项目已全面转入换流站桩基、主体工程施工
全体参建单位正抢抓施工黄金期
确保工程按期高质量竣工投产

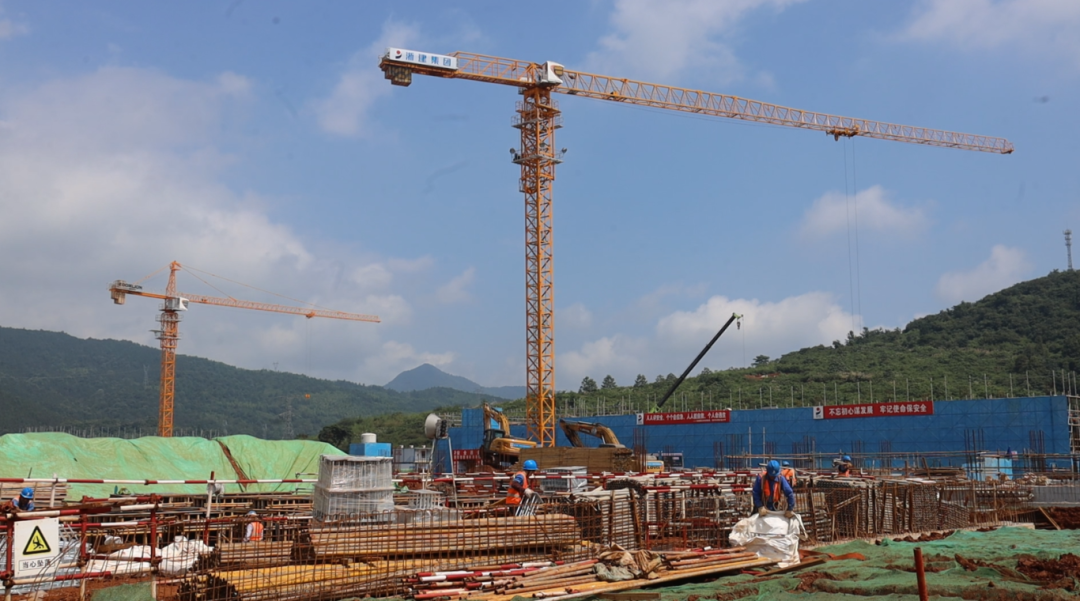

“四通一平”工程结束,使我们的桩基、土建施工作业面全面铺开。接下来,我们会做到安全与质量并行,确保工程按照既定时间节点推进。
据悉
湘粤换流站工程预计2027年6月全面投产
工程投运后
能够将湘粤两省内
国家电网、南方电网
在不同时段的一侧富余电力传输至另一侧
从而提升两省、两网之间
电力调节能力和应急支援能力
工程还将为我国新能源大规模发展
提供关键支撑
促进清洁能源在更大范围内消纳
