电力动脉畅通!湖南湘江新区两大电力配套工程竣工丨读城

王翊玮   三湘都市报   2026-06-11 16:00:14

三湘都市报·新湖南客户端6月11日讯(全媒体记者 王翊玮 通讯员 李后亮)6月11日,记者从长沙麓谷建设发展有限公司获悉,由其实施的两大园区重点电力配套工程——中联智慧产业城二期220kV和35kV杆线迁改工程、世界计算·长沙智谷E02-3地块电力外线工程已正式竣工。两项核心配套工程的落地,彻底扫清园区重点产业项目建设阻碍、夯实区域电力保障根基,为湘江新区高端制造、先进计算两大核心产业集群高质量发展赋能护航。

杆线“搬家”拓空间 高端制造再提速

中联智慧产业城二期总占地面积约2199亩,致力于打造数智网联高端农机装备产业基地,对优化湘江新区产业结构、壮大高端制造集群、推动经济高质量发展具有重要战略意义。此前,地块内多条架空电力线路横穿园区,严重制约园区整体规划与施工建设。

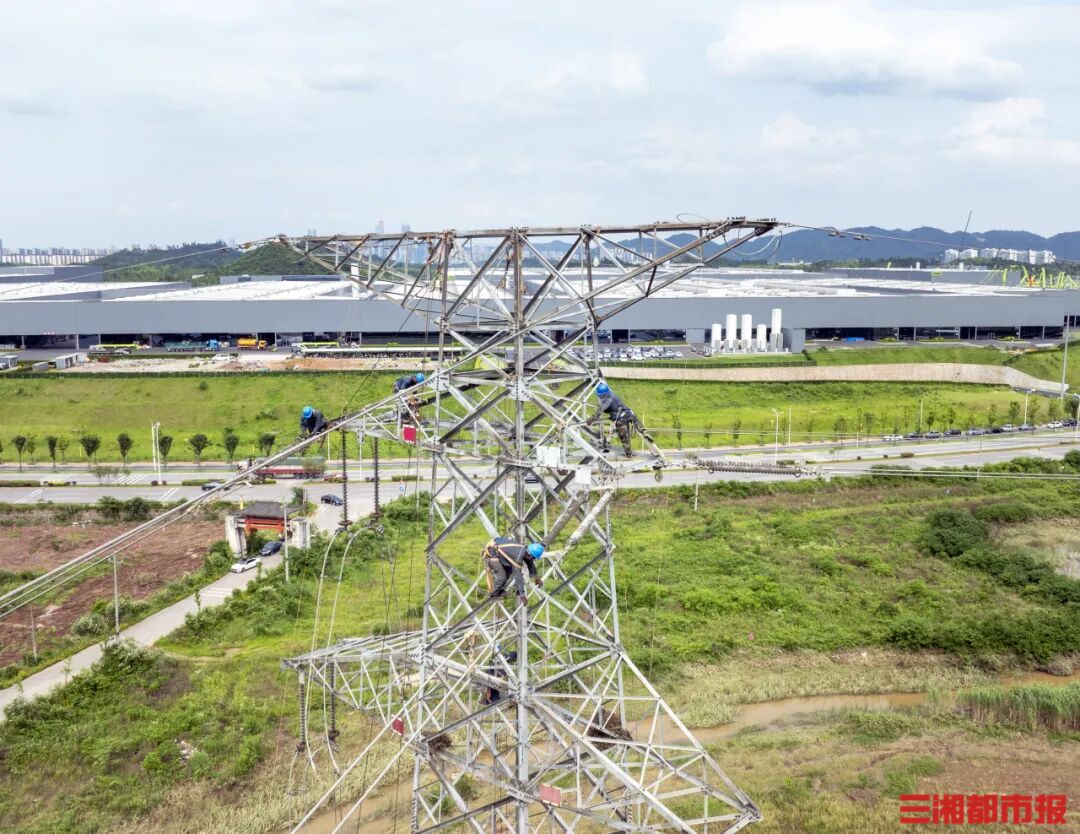

为此,总投资约9482万元的杆线迁改工程于2025年8月启动,其中220kV、35kV杆线迁改是核心部分。220kV杆线迁改包括艾学Ⅰ、Ⅱ线和汇秀、艾秀Ⅱ线迁改,沿黄桥大道复线以东新建铁塔29基,总长约8.2公里;35kV雷莲线迁改,沿项目地块东南角新建铁塔8基,长度约1.4公里。

工程竣工后,不仅彻底破除了中联智慧产业城二期开发建设的主要障碍,更大幅提升了区域电网运行安全性与供电稳定性,为新区工程机械产业集群高质量发展筑牢电力支撑。

电力配套抢先落地 算力高地蓄势启航

世界计算·长沙智谷是省、市、湘江新区重点打造的先进计算产业标杆项目。其中,E02-3地块作为项目第三区的核心板块,规划布局多栋高低层产业用房、会展体育馆及地标建筑“云脑”,是集研发办公、产业集聚、综合配套于一体的高端智慧产业综合体。目前,项目第三区已进入工程竣工验收冲刺阶段,除安装工程、装饰装修、室外园林景观工程正在收尾推进外,其余所有工程均已完工,项目预计2026年8月正式竣工验收。

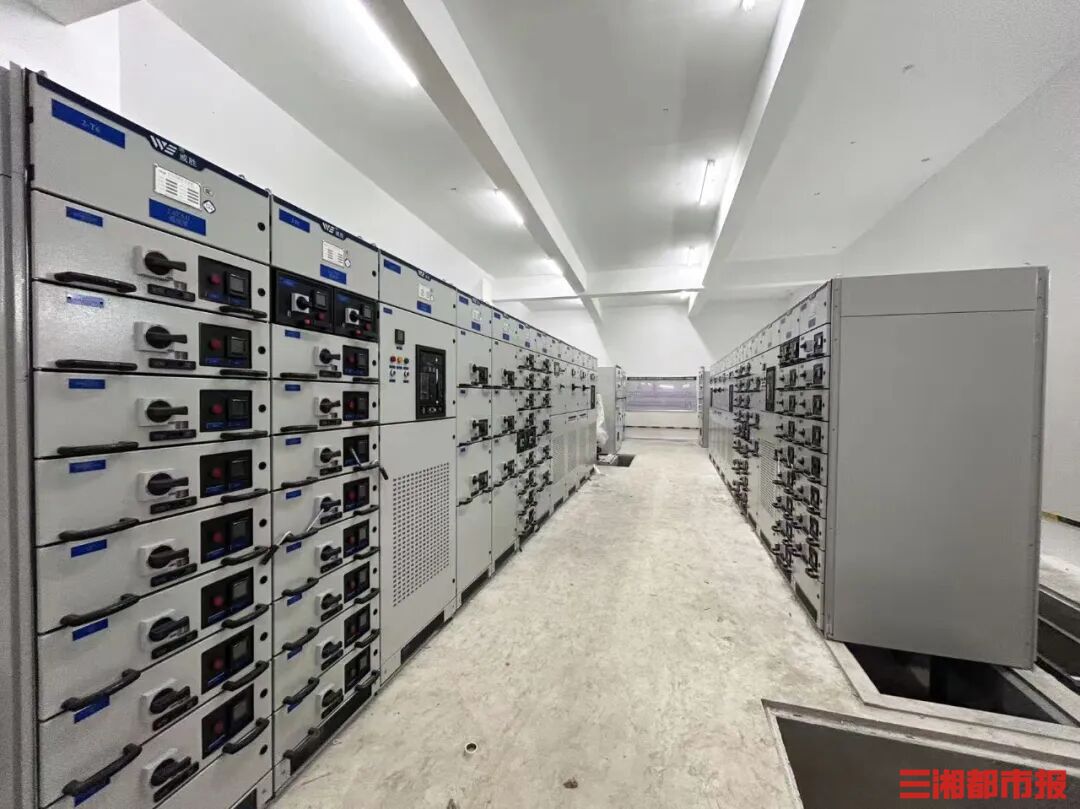

本次竣工的E02-3地块电力外线工程,是世界计算·长沙智谷三区投产运营的关键性前置配套工程,承担着地块产业生产、办公、公共设施及设备的供电保障重任。工程涵盖线路和土建两部分,建设内容包括敷设电力电缆、新建室内开关站、电力埋管、工作井及附属设施建设,新装总容量13550kVA,电源引自220kV汇智变电站。
