国网郴州供电公司:奋战245天!220千伏福冲变电站整站集中改造圆满收官

  新湖南客户端   2026-06-04 18:12:47

湖南日报·新湖南客户端6月4日讯(通讯员 钟琪 范敬媛)6月3日,国网郴州供电公司220千伏福冲变电站110千伏福杨线、福梅线顺利复电,历时245天整站集中改造圆满收官,宜章县网架结构持续优化,郴州电网供电可靠性大幅提升。

220千伏福冲变整站一、二次集中检修改造自2025年下半年开始实施,距离上次整站改造时隔8年。为保障改造顺利实施,国网郴州供电公司严格落实“七分准备、三分实施”,坚持核心业务自主实施、推动检修技能回归一线,统筹考虑二次设备接线复杂、带电作业风险高等施工技术难点,借助省公司技术力量,组织专业人员深入现场查勘12次,编制高风险作业方案25份、二次安措票41份、标准化作业指导卡108份,为整站改造安全有序实施奠定基础。

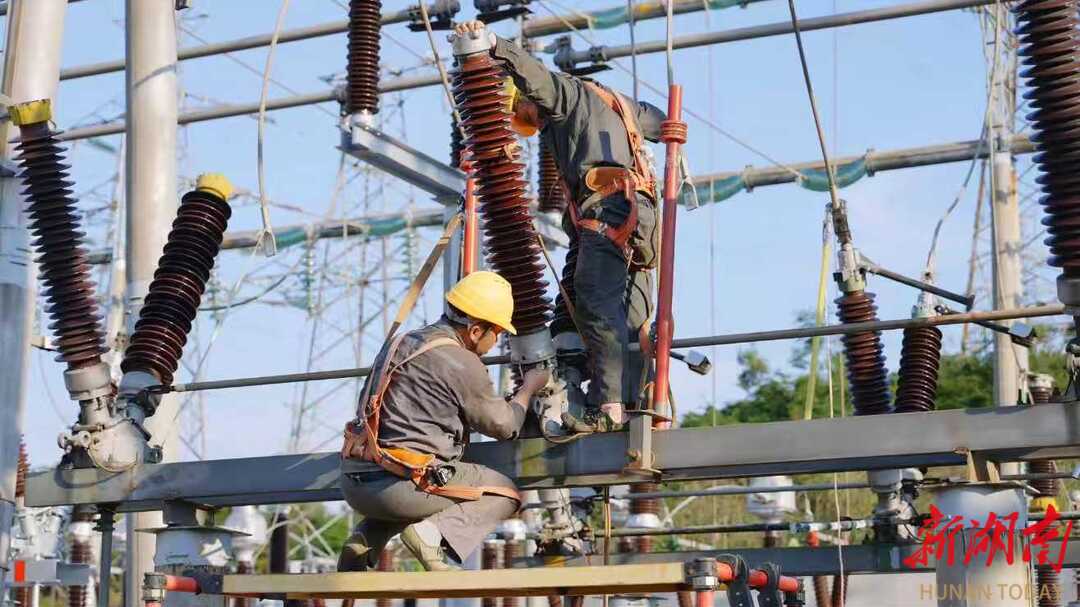

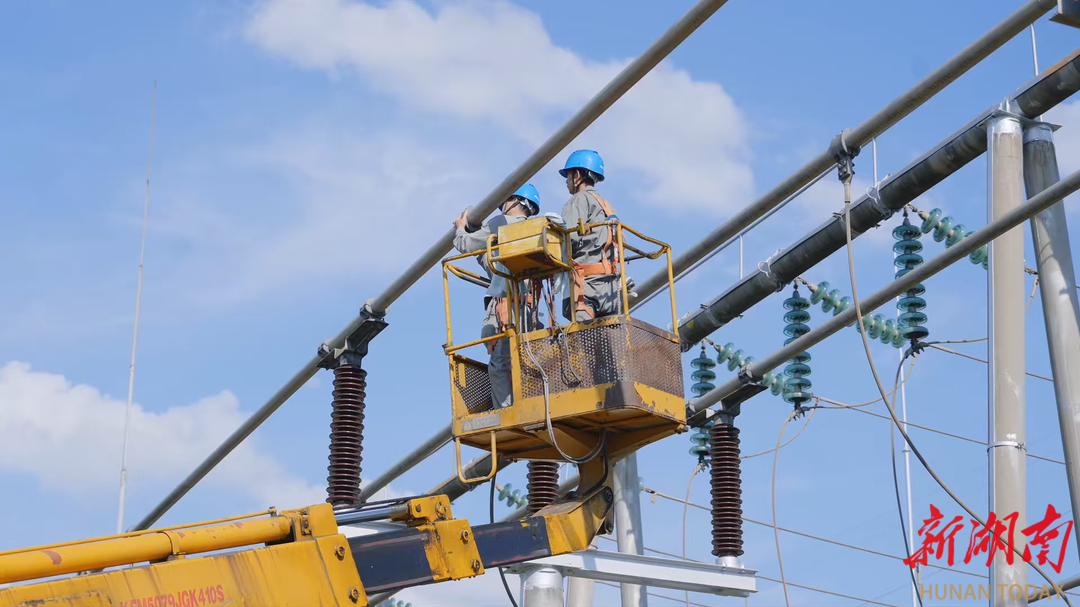

本次福冲变整站改造工期245天,采用“一停多同、综合检修”集约化作业模式,核心业务由国网郴州供电公司变电检修专业人员“自己干”。改造应用了多项新技术,在全省率先应用“负荷模拟式继电保护向量检查”技术,将带负荷检查步骤提前至送电前;自主研发一次设备新型吊装工具,缩短隔离开关支柱绝缘子更换作业时长;试点应用“近电吊装测距管控工具”,保障110千伏断路器更换作业始终在安全距离内,并减少一次设备陪停次数。新技术应用,减少间隔停电10次、运维操作1000余项,压降五级电网风险4项。

整站改造收官实现了“安全零事故、质量零缺陷、效率再提升”目标,累计完成9万米二次电缆、49套综自设备、16套保护装置、25个端子箱、8支主变套管、7台断路器液压机构、3台断路器、30组隔离开关、11组电流互感器等设备更换,消除设备隐患200余项,及时发现处置了刀闸辅助接点切换不到位、避雷器绝缘劣化等重大隐患。

截至目前,国网郴州供电公司已完成220千伏福冲变、110千伏高石头变等多座变电站改造项目。下一步,该公司将全面加强变电站精益化运维和精细化检修,总结集中检修、技术创新实践经验,安全有序推进变电站改造项目,深化核心业务自主实施,锤炼变电检修技术尖兵,全面保障电网安全稳定运行,为郴州高质量发展提供源源不断的国网动能。
