欧阳诗云 2026-05-07 10:28:03
每逢假期,万家团圆
但在电网基建重点工程的工地上
建设者们依然坚守在一线

位于苏仙区的湘粤背靠背联网工程
是国家“十四五”电力规划的重大跨省区项目
对建设全国统一电力市场
增强湘粤两省电力互济与应急保障能力
服务区域经济社会高质量发展
具有重要战略意义
五一假期期间
700余名建设者正在这里抢抓工期
湘粤背靠背联网工程换流站
选址于苏仙区山区
这里地质复杂,地下多溶洞

眼下

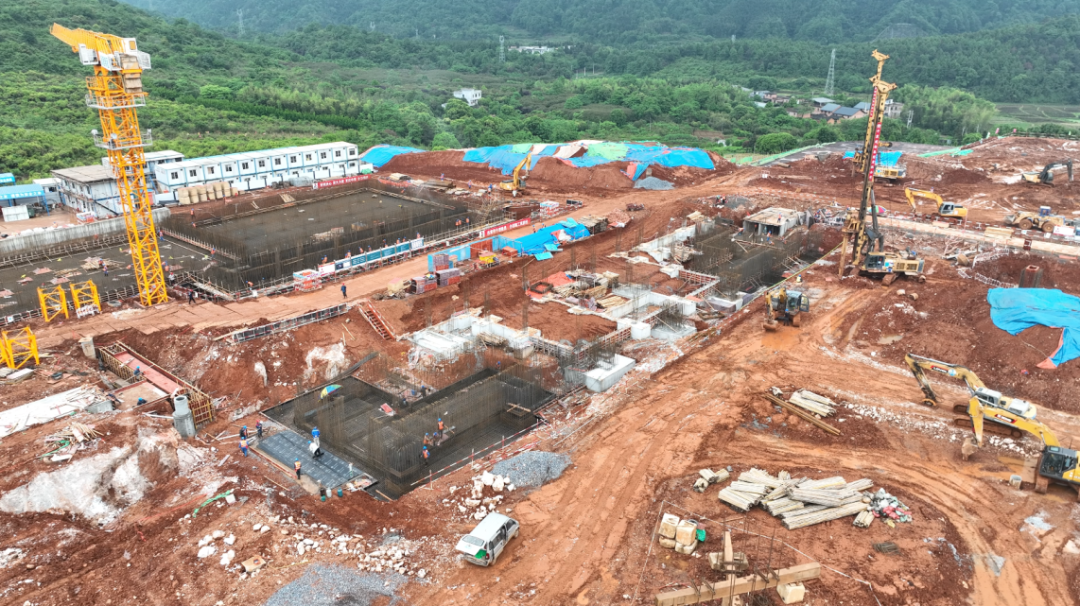

站址四通一平、桩基、土建施工稳步推进
所有施工人员五一假期全员在岗
唐德志
是湘粤换流站工程“四通一平”项目总工
开工以来
他始终钉在施工最前沿
做好技术服务保障

这个五一假期我们也是持续作业,因为现在这个节点,郴州已进入连续雨季,边坡回填只能在晴天进行。五一期间难得有晴天,所以我们每天每夜都在加班地赶进度。
目前
工地共有一百余台机械同时作业
施工正如火如荼
不过
建设这座意义重大的换流站
最大的难题藏在地下

站址地处郴州喀斯特岩溶地貌区域

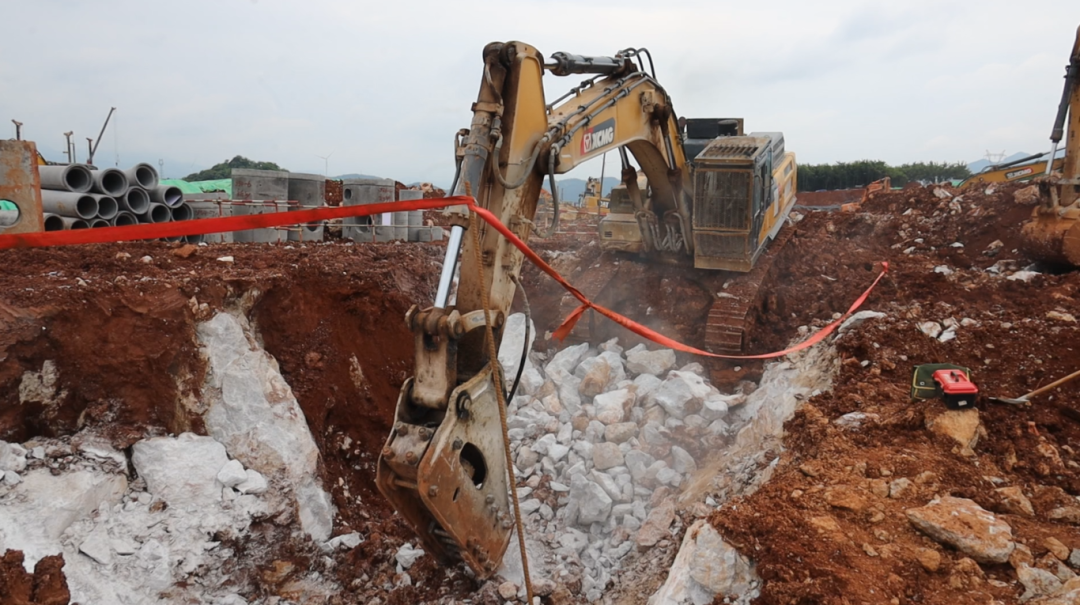

地表下溶洞、斜岩发育分布广泛
相较于普通工程桩

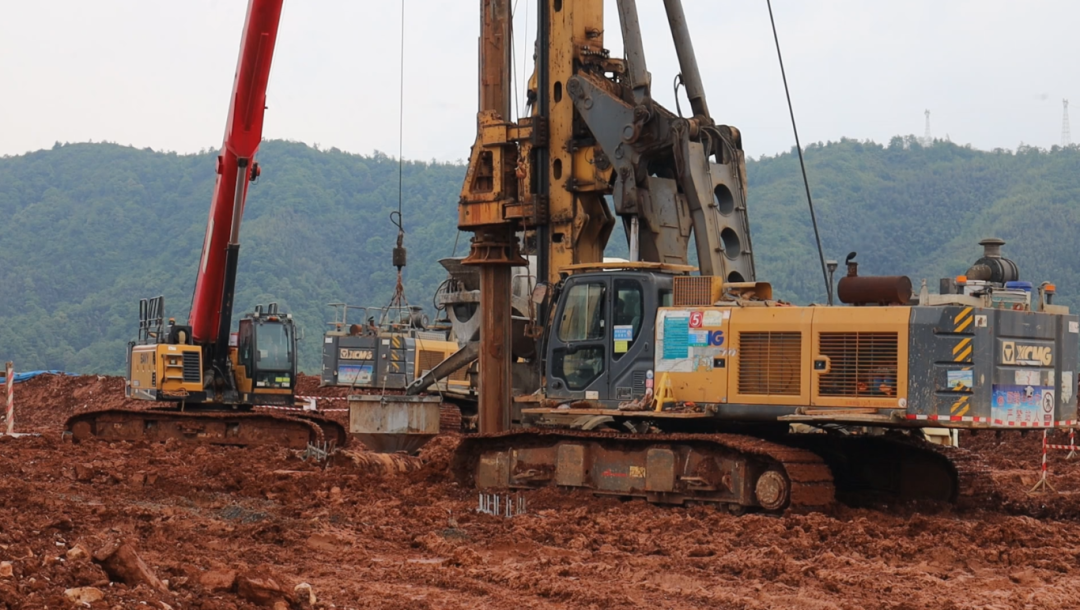

该站桩基施工需穿越多层溶洞
成桩难度大、工期耗时长2-3倍
而桩基是整个工程的基础
桩基不稳,换流站就“站”不住

针对这种复杂地质情况,我们抗滑桩施工,优化了提钻吊打的成孔工艺,能更好地控制钻头的力度,并且改进、研制了导向钻头,防止打桩的时候出现偏心的情况,提高了成孔效率。另外还邀请岩土行业专家驻场指导,及时分析、解决现场的地质问题。
6家参建单位
700余名建设者的创新与坚守
让工程在最棘手的地质条件
和频繁的降雨天气下稳步推进

目前土方回填施工完成了约80%,桩基施工完成了25%,土建施工完成了5%。五一期间现场人员全天候作业,采取各道工序分区并行交叉施工,确保在5月底完成边坡土方回填及主控楼等主要建筑物出地面,工程计划是明年6月底前具备投产条件。

从一方土、一根桩到一座站
正是这些日复一日的坚守
让这座连接湘粤的能源枢纽
从图纸一步步变为现实
责编:张思齐
一审:梁可庭
二审:罗徽
三审:陈淦璋
