1年后,湘粤黔三省用电可“互相借力”!

刘韵霞   湖南日报·新湖南客户端   2026-04-23 22:28:37

湖南日报4月23日讯(全媒体记者 谢道怡 刘韵霞 通讯员 彭小桐 肖权一)记者今天在郴州市苏仙区良田镇看到,随着首罐混凝土注入X13塔位基坑,湘粤、湘黔联网500千伏线路工程(湖南段)拉开建设序幕。这标志着国家“十四五”电力规划的两大重点工程——湘粤背靠背联网、湖南-贵州电力灵活互济项目进入施工阶段,湘粤黔三省能源互联互通大动脉建设迈出关键一步。

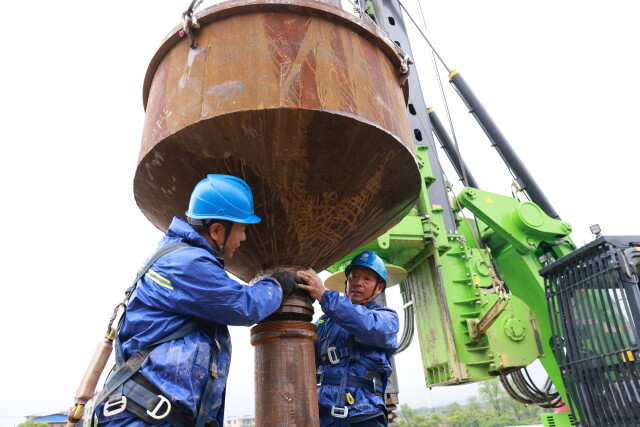

(4月23日,湘粤、湘黔联网500千伏线路工程(湖南段)施工现场。通讯员 供图)​

现场,几名身着蓝色工装的施工人员围在浇筑口旁,扶稳料斗、指挥下料。混凝土顺着管道注入基坑,溅起的泥浆落在工人们的裤腿上。

湘粤、湘黔联网500千伏线路工程(湖南段)总投资57.55亿元,将在郴州市新建300万千瓦柔性直流换流站,架设湖南至广东、贵州500千伏输电线路6条,总长288公里。线路途经郴州市苏仙区、北湖区、宜章县,怀化市麻阳苗族自治县、芷江侗族自治县、中方县,湘西土家族苗族自治州吉首市、泸溪县、凤凰县,部分线路延伸至湖南与广东、贵州的省界处。

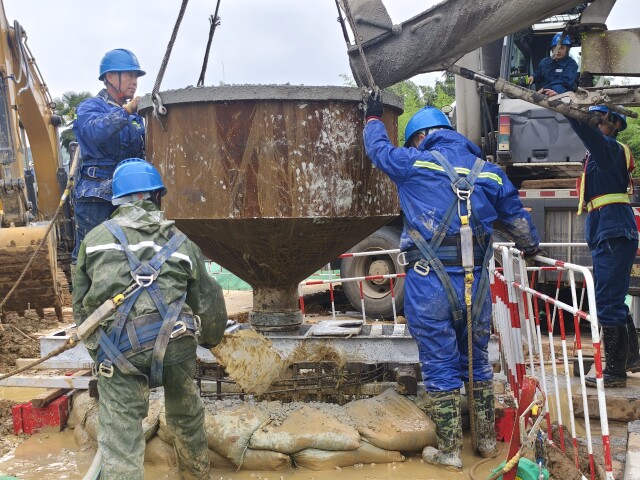

(混凝土注入X13塔位基坑。湖南日报社全媒体记者 刘韵霞 摄)​

该线路工程计划于2027年6月30日前竣工,建成后共同构成900万千瓦跨省跨区电力互济能力,实现湘粤黔三省电力“丰缺互济、峰谷互补”,有助于保障区域能源安全,提升跨省电网应急支援能力,为新能源消纳和负荷错峰创造有利条件。

“施工面临岩石硬度高、重冰区铁塔架设难度大、山区物资运输不便等挑战。”湘粤联网500千伏线路工程施工项目负责人介绍,国网湖南省电力有限公司采用“电建钻机+水磨钻+爆破”组合工艺破解岩石开挖难题,投入电建旋挖钻机、履带式电建起重机等适配重冰区铁塔架设需求的专用装备。

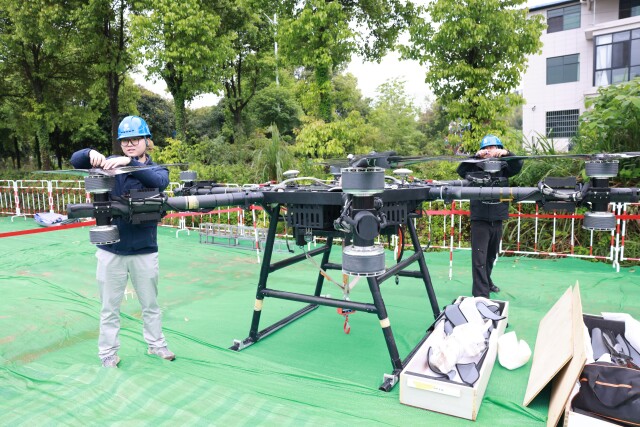

在施工场地另一侧,工作人员正在调试、展示一台额定载重300公斤的重载无人机。据介绍,应用重载无人机多机协同运输施工物资,无需开辟临时施工道路,数分钟即可完成原本数小时的山地运输任务,减少对山林生态的影响。


(重载无人机。湖南日报全媒体记者 刘韵霞 摄)​
