抢抓好天气,湘粤换流站工程施工一片火热

  新湖南客户端   2026-03-14 19:50:12

三湘都市报·新湖南客户端314日讯(通讯员 肖权一 蔡瑾仪)人勤春来早,实干正当时。312日,在位于郴州的湘粤背靠背联网工程——湘粤换流站工程施工现场,机械轰鸣、热潮翻涌。湖南省送变电工程有限公司建设者们正抢抓晴好天气,进行边坡抗滑桩浇筑作业,现场呈现出一派火热的建设景象。记者了解到,该公司承建的47项工程中,32项已全面开工建设,预计315日前全面复工复产。

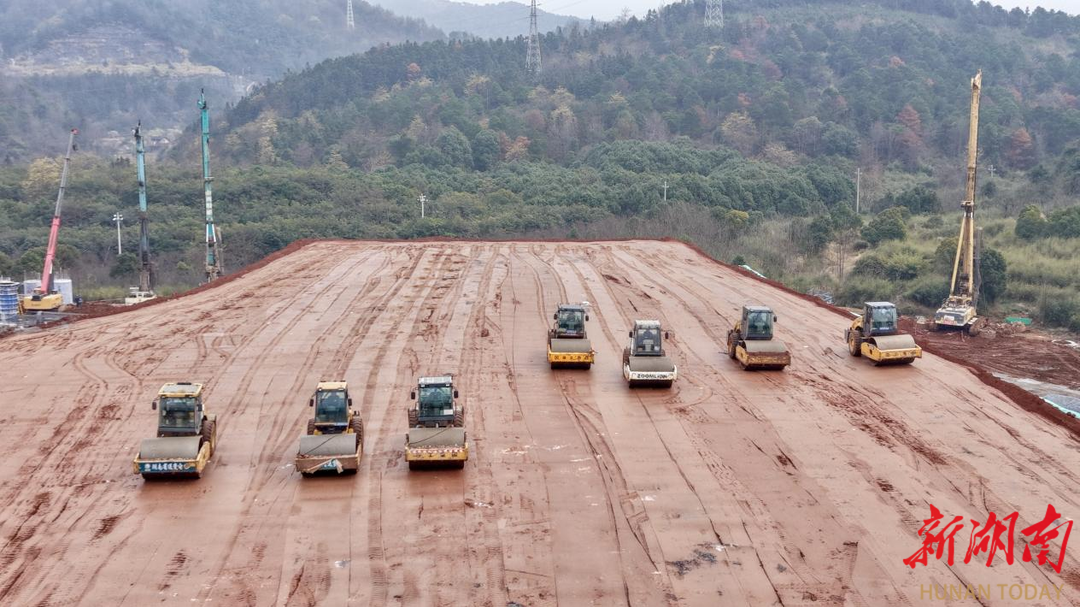

​湘粤换流站工程建设现场。

作为保障区域能源安全、构建全国统一电力大市场的核心工程,湘粤换流站工程是湘粤两省实现“丰缺互济、峰谷互补”、强化“西电东送、南北互济”电网格局的关键抓手。开工以来,湖南省送变电工程有限公司高度重视,投入多支专业班组和精良机械,形成了“前期精准策划、过程高效推进、各方协同联动”的建设局面。

现场施工难度大工程地质条件复杂,存在大量孤石、斜岩及溶洞,90%抗滑桩涉及斜岩与孤石,40%桩位遇溶洞。谈及难点,田中坦言施工技术要求高石方坚硬无裂隙,需破碎至40毫米以下粒径,土壤平均含水率达38%,需拌合30%碎石回填。

同时,郴州作为华中“暴雨中心”,雨量大、持续时间长,严重影响土方回填作业。针对复杂的现场情况,该公司派驻岩土专家驻守现场,采取“优化工艺、改进钻头、两班倒”等举措提升抗滑桩施工效率。同时,引入进口碎石设备、优化施工组织、增加拌合设备为场平提速。通过碎石和路基板铺路,设立防雨班组随盖随揭防雨布,以“白+黑”两班倒模式抢晴天、战雨天。

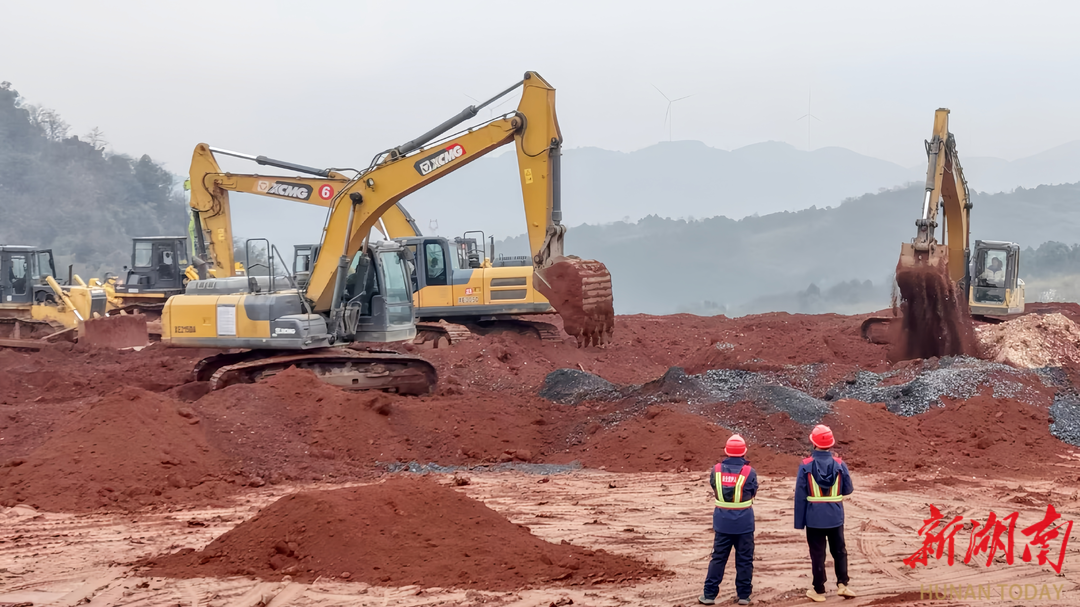

湘粤换流站工程建设现场​。

目前,工程正处于至关重要的“四通一平”阶段。该公司现场负责人田中介绍,目前场平工程已完成总进度的58%,正集中攻坚土石方回填和边坡抗滑桩施工。“预计站内土石方工程在今年4月基本完工,为后续主体结构施工和设备安装争取宝贵时间。”
