刷新“长沙速度”!益娄铁路长沙青山桥牵引站外部供电工程提前6个月投产

王晗 臧振 顾雨生 邹倩   湖南日报·新湖南客户端   2025-12-24 15:02:31

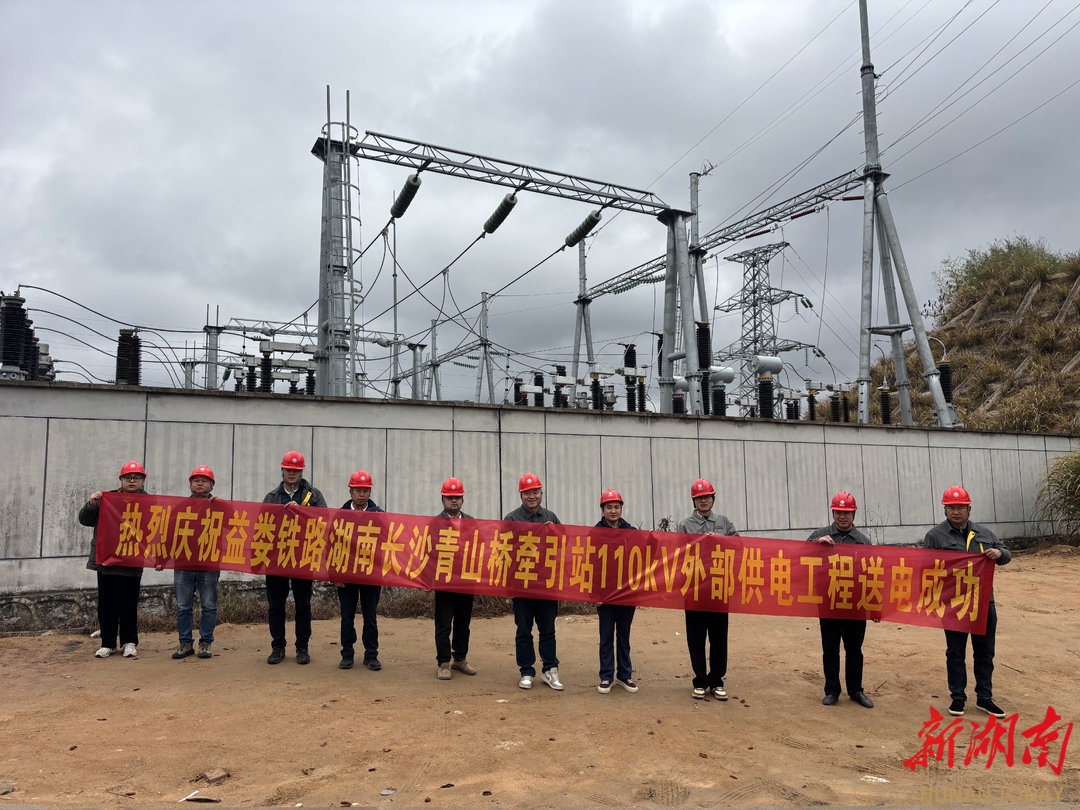

湖南日报·新湖南客户端12月23日 讯(记者 王晗 通讯员 臧振 顾雨生 邹倩)今天,随着110千伏堆资-青山桥牵引站线路三次冲击受电正常,长沙青山桥牵引站全面具备试运行条件,标志着该站外部供电工程较计划提前6个月投产。

益娄铁路是纵贯南北重要干线益湛铁路重要组织部分,目前为单线非电气化铁路,运输能力十分紧张。此次铁路部门对其进行电气化改造,配套电力工程需新建110千伏线路32公里、铁塔112基,扩建改造110千伏变电站3座,工程横跨山区、林地、铁路等,施工难度极大。“客户心急投运,我们必须抢时间、提效率、优服务。”国网长沙供电公司“电雷锋”道出了团队的共识。

该工程自今年8月启动建设以来,国网长沙供电公司高度重视、精心策划,充分考虑工程沿线山地、丘陵等地形地类特点,主动对接铁路部门需求,建设期间投入电建钻机、履带式电建起重机等机械化施工装备16余台(套),线路机械化应用率达100%,实现安全风险有效压降和施工效率显著提升。通过差异化采用“高低基础+高塔跨树”方案,减少林木采伐4余公顷,落实水土保持、生态红线等要求,全方位践行绿色发展理念。

高效推进的背后,离不开全方位的服务保障与协同攻坚。国网长沙供电公司在仅用1个月高效完成各类审批手续,简化停电审批流程,随时掌握用电需求和办电进度,全力指导并协助客户办理各项业务。为制定最优供电方案,团队四次召开专题协调会议,反复深入项目现场勘察,全面摸清现状,量身定制出一套既满足当前供电需求又支撑未来发展的用电方案。同时,组建最精干技术团队,全流程跟踪项目进度,5次上门走访,组织推进会议,高效协调解决用电办理问题。

为确保工程提前投产,国网长沙供电公司联合宁乡市电建办成立党员突击队挂图作战,全力攻克工期紧张、地质复杂等诸多困难。施工高峰期,160余名作业人员同步在14余个作业面开展施工,形成攻坚合力。宁乡市电建办也全力保障,快速响应并妥善解决工程建设中的难点、堵点问题,为施工顺利推进提供了最优外部环境。

该工程历时4个月实现了当年核准当年投产,再次刷新了电网建设“长沙速度”,同时为益娄铁路电气化改造顺利通车提供有力保障。
