陕煤石电公司三期500kV升压站倒送电一次成功!

杨周 肖海青 王向丽 喻明   石门县融媒体中心   2025-11-17 11:09:16

11月15日,陕煤石门2×66万千瓦扩能升级改造项目取得关键进展——500kV升压站倒送电一次成功!这标志着为陕煤石电公司三期项目机组及二期3、4号机组共同供电的500kV电力外送“主动脉”全线贯通,项目电力外送“双通道”正式建成。此次成功送电,为该公司新建机组按期投产,在役机组冲刺全年发电目标,奠定了坚实基础。

决胜时刻,精准到分钟的受电操作

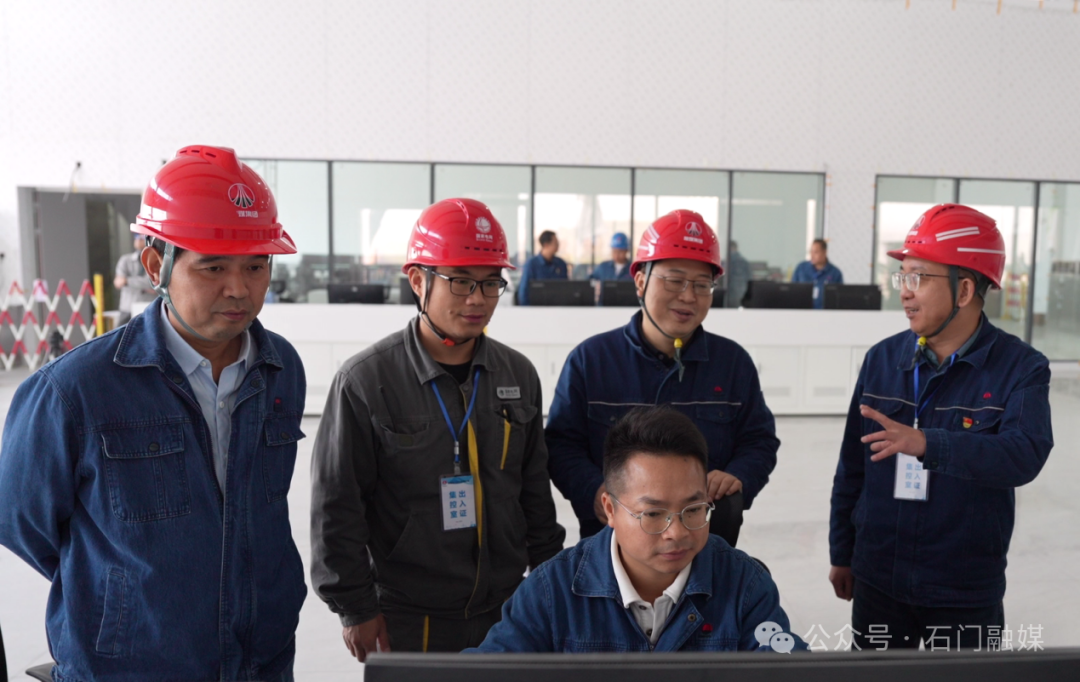

成功的背后,是精确到每一步的严谨操作。11月15日,现场指挥口令清晰,操作人员全神贯注:

15:17,500kV岩岗线A相冲击受电操作开始;

16:08,500kV岩岗线B相冲击受电操作启动;

16:49,500kV岩岗线C相冲击受电操作紧随其后;

17:30,500kV岩岗线及500kV I、II母冲击受电操作正常;

20:54,500kV石岩线A相冲击受电操作开始;

21:18,500kV石岩线B相冲击受电操作启动;

21:26,500kV石岩线C相冲击受电操作紧随其后;

23:22,500kV石岩线、岩岗线均受电操作成功。

从上午9点开始操作,到午夜时分现场传来的最终确认。从首相冲击受电到全线贯通,历时20小时,所有设备经受住了考验,宣告受电成功。

20天极限攻坚,刷新能源建设“石门速度”

本次受电的500kV线路采用“π接”方式接入现有石岗线路,是在高速公路上新建一个智能枢纽,施工难度大。面对工期紧、任务重的挑战,陕煤石电公司与电网施工单位协同作战,科学统筹二期机组检修与三期项目建设工期节点安排,昼夜奋战,用20天高效完成了“石岩线”和“岩岗线”全部“π接”及调试工作,刷新了同类工程的施工速度纪录,为项目整体推进赢得了宝贵时间。

高标准“全面体检” 筑牢安全运行根基

“倒送电”是电站在并网前接受的一次“全面体检”。为确保受电万无一失,该公司项目团队在前期做足了“功课”,高质量完成了500kV GIS设备交流耐压及局部放电试验、20余套保护装置整组传动、NCS控制系统调试等多项关键分系统调试。所有试验数据均精准符合设计规范及国家电网要求,为一次受电成功提供了“零瑕疵”的技术保障。

此次500kV“电力主动脉”的顺利投运,是陕煤石电公司在既有线路基础上的高效互惠共用,减少了重复投资,实现了新老机组电力外送通道的协同与共享。至此,陕煤石门三期项目两条(220kV、500kV)重要清洁能源外送线路已实现全面贯通,为湘西北乃至整个华中地区能源保供提供有力支撑。
