石门“加速度”①|攻坚澧水畔 石门电厂三期项目建设刷新“进度条”

  湖南日报·新湖南客户端   2025-11-14 11:11:14

巍巍壶瓶山下,项目推进如火如荼;滔滔澧水岸边,发展动能澎湃激昂。从签约到建设,从奠基到投产,一个个项目在石门大地上勾勒出高质量发展的生动实景。

即日起,新湖南客户端推出《石门“加速度”》专题带您深入重点项目现场,看石门如何以攻坚之势,聚创新之能,铸就坚实发展底座,跑出属于这个时代的奋进节拍。

攻坚澧水畔 石门电厂三期项目建设刷新进度条

湖南日报·新湖南客户端记者 卓萌 通讯员 郑涛 王向丽 张友亮

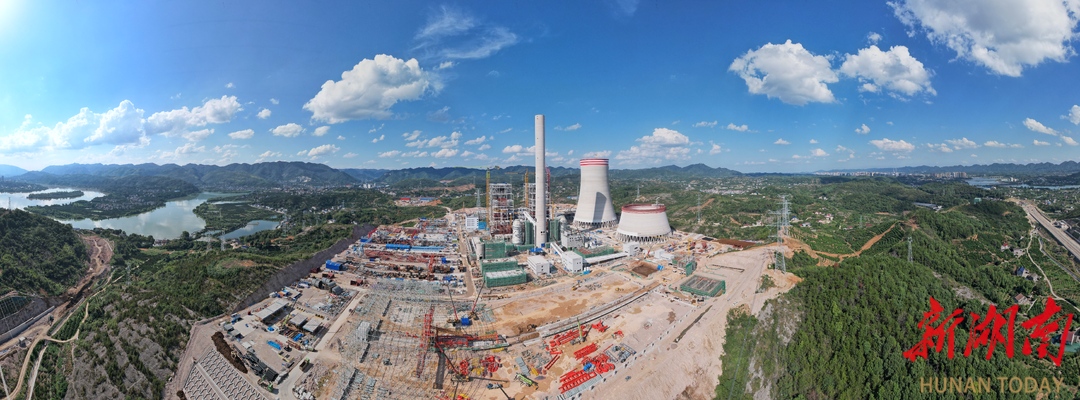

11月12日,记者走进陕煤电力石门有限公司三期工程项目部,巨大的电子屏幕实时更新数据,施工区域人员数量、门禁与车辆道闸通行等情况一目了然,构建起项目安全高效推进的“智慧大脑”。走出指挥中心,现场的火热场景令人震撼:冷凝塔高耸入云,工人们紧锣密鼓地安装发电设备,塔吊长臂挥舞,工程车辆往来穿梭,处处涌动着只争朝夕的建设热潮。

“项目已进入安装与调试的高峰期,现场施工人员超过3000人。我们在严把安全关的同时,全力冲刺建设目标。”陕煤电力石门有限公司党委书记、董事长杜君文介绍。

石门电厂三期项目(即陕煤石门2×66万千瓦扩能升级改造项目)是湖南省“十四五”能源规划重点项目、石门县的“一号工程”。项目新建2台66万千瓦超超临界燃煤发电机组及铁路专用线等配套设施,同步配备先进脱硫、脱硝系统,采用新型煤电与超低排放技术,各项能耗、环保及发电效率指标均瞄准世界一流水平。建成后,预计年发电量约60亿千瓦时,可满足约300万户家庭用电需求,提供约800个城镇就业岗位。

杜君文告诉记者,项目原计划于2026年3月实现首台机组发电,为积极响应经济发展需求,建设全面提速提出今年年内一台机组并网发电的攻坚目标。项目部8月召开攻坚誓师大会,统筹施工单位、参建方与设备厂商协同作战,实施两班倒连续作业,增派人员设备,集中资源保障工程高效推进。

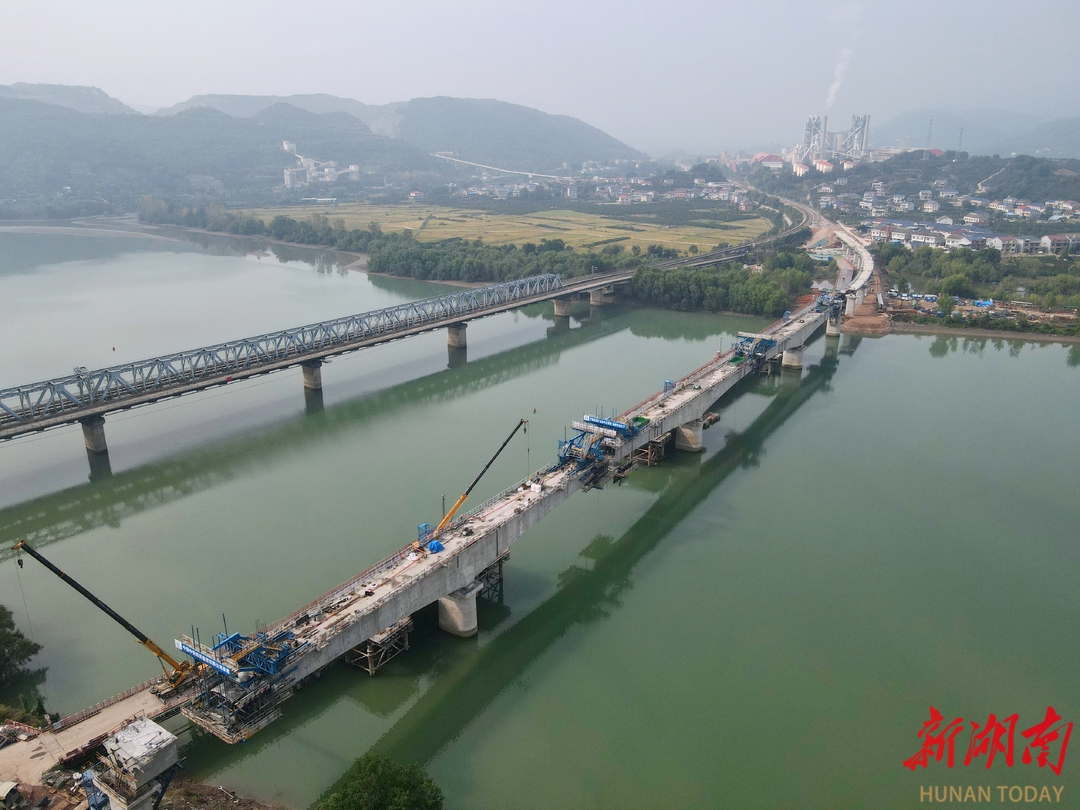

与此同时,项目关键配套工程——澧水特大桥建设全面转入冲刺阶段。站在澧水河畔远眺,大桥横贯两岸,已见雏形。工人们在数十米的高空与钢架间穿梭,塔吊长臂缓缓移动,将建材精准吊装到位。

澧水特大桥作为连接电厂七松站的核心通道,需跨越超30米水深的复杂河段,其4个主墩紧邻焦柳铁路,传统爆破工艺受限,施工难度极高。施工单位负责人介绍:我们克服了跨江作业、高空作业、体系转换等多重技术难点。通过精准线形监控、合理配重平衡、严格温控及临时锁定措施,确保合龙段混凝土浇筑质量与结构整体稳定性。

今年5月,澧水特大桥13号墩双壁钢围堰突发管涌险情,项目方迅速启动应急机制,组织专家会诊,创新采用“全断面注浆+动态抽水评估”方案,历经20个昼夜成功封堵河底裂隙,为全线控制性工程扫除关键障碍,较原计划节约工期27天。

2021年6月正式签约,到2022年10月启动建设2023年底完成首方混凝土浇筑……石门电厂三期项目见证了荒山变热土、平地起高楼的巨变。项目的高效推进,离不开地方政府的有力保障。

石门县成立由县委书记、县长担任双组长的项目建设协调指挥部,从发改、自然资源、交通、公安等部门抽调十余名骨干组建服务专班,专职协调项目推进。实施“日调度、周通报”机制,每周召开办公会议、开展三次以上现场巡查,编制100多期《项目建设专报》强化信息互通与督查。先主要领导不定期深入一线排解矛盾协调解决要素保障、配套设施及施工环境等问题。尤其是在任务繁重的“五通一平”阶段,当地政府部门主动担当,克服重重困难,完成征地1000余亩、安置群众90多户,为项目全面启动扫清障碍。

地方政府无事不扰,有事随喊随到的高效服务,为项目建设营造了稳定、高效的推进环境。杜君文说,“我们对项目如期建成投运充满信心。相信在各方共同努力下,这项重点工程必将为区域能源保障和经济发展注入强劲动力。
