辰溪抽水蓄能电站地下厂房进入全面施工阶段

李夏涛 唐霞   湖南日报·新湖南客户端   2025-04-27 21:29:44

湖南日报·新湖南客户端4月27日讯(通讯员 唐霞 记者 李夏涛)4月27日上午,随着通风兼安全洞全线贯通,湖南辰溪抽水蓄能电站地下厂房施工全面铺开,标志着这一国家能源战略重点工程迈入全新建设阶段。

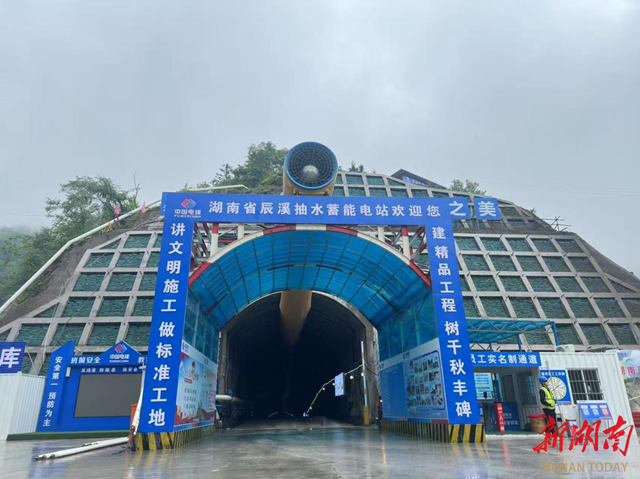

据了解,辰溪抽水蓄能电站通风兼安全洞全长822.65米,采用城门洞型结构设计,是地下厂房洞室群开工建设的必要条件,更是地下主厂房一二层开挖的唯一通道,同时具备通风、排烟、应急疏散等多重功能,对保障电站运行安全和人员安全至关重要。

通风安全洞施工难度大,技术要求高,自2024年9月开工建设以来,面对洞口施工条件差、洞身地质复杂、工期紧张等情况,项目部充分做好组织协调和资源整合,优化洞口设计和洞身施工方案,制定切实可行的安全和技术管控措施,通过参建各方共同努力,确保了工程节点目标如期实现。

“目前辰溪抽水蓄能电站已经开工的工作面有22个,主厂房的通风洞提前67天打通。”中电建(辰溪)能源开发有限公司总经理王帮明表示,下一步将进行主厂房和上水库、下水库开挖,主厂房预计今年完成第一层、第二层的开挖工作,上水库和下水库预计今年完成大坝坝体的开挖工作。

作为湖南电网调峰调频的“稳压器”,辰溪抽水蓄能电站将有效缓解大湘西地区承接产业转移的能源保障难题,提升区域电力系统灵活性和稳定性。随着地下厂房和输水系统建设的全面铺开,这座“超级充电宝”正加速从蓝图变为现实。项目建成后,不仅将优化湖南能源结构,更将成为湘西地区绿色发展的新引擎。
