湘北电力引擎建设提速!岳州电厂1号冷却塔提前43天封顶

  湖南日报·新湖南客户端   2026-08-20 08:56:35

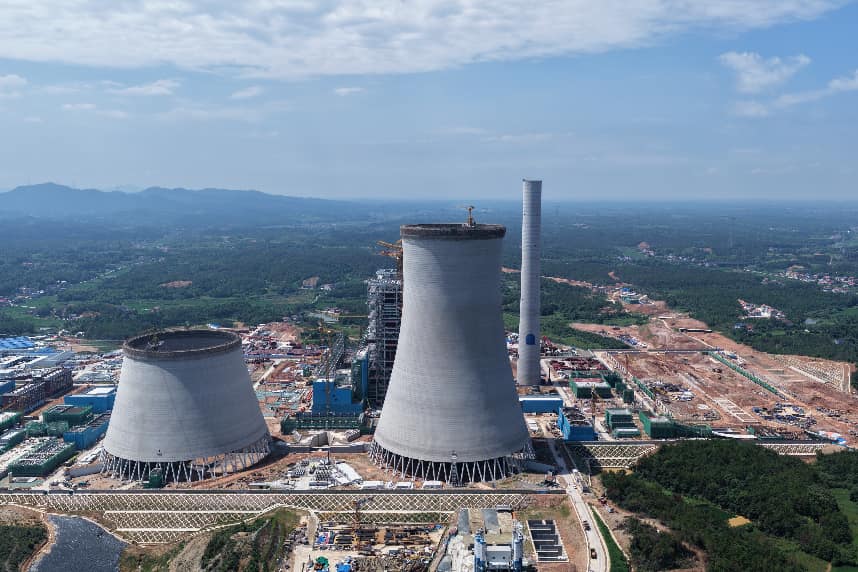

湖南日报·新湖南客户端8月20日讯(记者 杜立 通讯员 周星亮 李子威)8月18日上午,随着最后一仓混凝土浇筑完成,岳州电厂项目1号冷却塔筒壁工程完成封顶,较原计划工期提前43天。

这座冷却塔高191.69米,相当于60多层住宅楼的高度,是双曲线型自然通风冷却塔,底部直径130米,出口直径82.89米,顶部标高191.690米。塔身为薄壁、变径、变截面、曲面结构,对施工精度要求极高。建设期间,现场面临雨季连续阴雨、夏季高温酷暑、塔芯与筒壁多工序交叉作业等多重难题。

项目于2025年9月5日启动环基开挖,3个月前完成下环梁浇筑后,建设团队采用三角架翻模工艺逐层攀升,昼夜轮班施工,历经348天,于8月18日上午实现塔顶合龙。

1号冷却塔是项目核心标志性构筑物。提前43天封顶,为后续机电设备安装、系统调试等关键工序预留了充足工期,标志着项目主体土建工程取得重要阶段性成果。作为湖南省“十四五”能源发展布局的重点工程,岳州电厂项目建成投产后,将进一步补齐区域电力保障短板,提升电网供电稳定性,为地方产业发展、民生用电保驾护航。项目整体预计2027年9月全面投产发电。

责编:杜立

一审:杜立

二审:徐典波

三审:姜鸿丽

来源:湖南日报·新湖南客户端
