途经6省全长2803公里的G59呼北高速公路,大部分路段已建成。打通这条南北大动脉的湖南瓶颈,刻不容缓。新(化)新(宁)张(家界)官(沅陵县官庄)高速公路应运而生。
这是政府与湖南省高速公路集团有限公司(简称高速集团)、中国冶金科工集团有限公司(简称中冶集团)、中国葛洲坝集团有限公司(简称葛洲坝集团),三家组团14股社会资本,投资建设经营433亿元、275公里主线+99公里连接线的PPP项目。堪称湖南省里程最长、情况最复杂、协调管控最难、潜在经营风险最大的在建高速项目。
人称湖南“第二座矮寨大桥”洞庭溪沅江大桥,提前进入梁段铺设。王环宇供图
自2022年7月开工以来,新新张官高速如火如荼。新新段力争今年底提前5个月通车,张官段明年将按时通车。控制性工程沅古坪隧道提前8个月贯通;主跨800米的特大悬索桥——洞庭溪沅江大桥,提前进入梁段铺设。项目整体可控,多次受到股东方领导、厅、省甚至国家层面表扬。
一、整章建制,磨刀不误砍柴工
湖南省交通运输厅厅长刘扬(前右一)等在工地“会诊”。姚威供图
实施新新张官高速公路项目,既可打通国高网交通瓶颈,成为联动蒙、晋、豫、鄂、湘、桂的省际通道,对接大湾区建设,助推湘西、湘西北经济社会发展,又可为企业生存发展创造平台。但是,该项目存在地质构造、环境保护、筹融资、概预算、安全生产、施工质量进度等诸多风险。
为此,项目经营从整章建制着手。我们确定SPV公司章程,签订项目股东协议、投资协议、特许经营合同;系统制订财务金融、人力资源、招标采购、安全质量、风险防控等管理制度。
这是经SPV公司组织,在充分征求各方意见,广泛开展各方各层级讨论,且经过法律审查基础上,三家组团方14家股东签字画押制定。如《项目特许经营合同》所适用的国家法律、标准和规范多达170个。
与此同时,项目股东会议决定,建设期按股比分配施工任务、概算包干。受业主SPV公司委托,6个业主分公司、2个指挥部,对全线17个施工项目部,实施安全质量、进度、征拆协调、环保等全权管理。
二、筹资融资,牵住项目“牛鼻子”
兵马未动,粮草先行。筹集资金,是高速公路项目建设的基础性、先导性、关键性因素,也是SPV公司的主要职能。新新张官高速公路估算总投资433.16亿元。资金来源:一是项目资本金121.28亿元,占总投资28%。其中,申请交通运输部车购祱交通专项资金59.43亿元,作为政府方资本金投入(政府特殊股份),社会资本方以自有资金投入61.85亿元。二是申请车购祱交通专项资金47.57亿元,作为政府方对项目建设期投资补助。三是社会资本方负责筹措剩余的264.31亿元。
为及时足额筹融资,董事会决定,三家组团方按照所占股比(湖南高速+湖南路桥18%,中冶、葛洲坝各占16.5%),采取预期收益(高速公路运营收费、租赁)质押,分别与银行商谈,组成银团进行贷款。
为预防还本付息风险,有股东建议,各股东单位向银行提供流动性支持函,作为贷款担保。高速集团方马上搞定,而两家央企组团方因国务院国资委对银行担保严控制度,却迟迟提供不了。所以贷款迟迟不能落地,差点揭不开锅。
怎么办?
SPV公司召开股东会、董事会,制订《债务融资方案》,报上级,跑银行,千言万语,万语千言,终于落实项目前期贷18.92亿元,解了国土报批燃眉之急。紧接着,根据各股东洽谈情况,SPV公司特事特办,分别与6家银行签订6个贷款合同,从2023年6月至2024年底,落实贷款103亿元。
与此同时,SPV公司积极协调各股东按期缴纳资本金,用好用足国家政策,共计全额筹集社会资本金56.13亿元(含争取项目专项基金38.87亿元),以及车辆购置税收入补助资金107亿元。
由于工作到位,项目建设资金从未断流,确保全线按时开工铺开,施工建设按计划推进。
三、国土报批,30天内出奇迹
2022年3月15日,接自然资源部通知,4月15日后全部启动“第三次国土调查数据”。意味着新新张官高速国土组卷报批资料,必须在4月15日前上报自然资源部。而此时,国土报批工作刚刚展开、进度不一,红线图尚未终定。
十万火急!
SPV公司将国土报批工作列为首要,倒排计划,分工合作,责任到人。SPV公司领导高位对接沿线邵阳、娄底、怀化、张家界四市,与涉事市政府分别召开工作会议,向省自然资源厅汇报、请求支持,与中国银行联系解决失地农民社保资金8亿元,协调地方尽快开出失地农民社保票据,请求解决耕地指标。
由SPV公司隆回分公司主要领导、高速集团建管部一名副总工程师、SPV公司一名副总经济师,3人组成国土报批工作专班。他们负责汇报对接整个项目用地报批资料审查、补充、修改、保障、传递,并跟进林业、水利、环保、税务等费税交纳。每每核查发现土地类别不清、资料遗漏、数据错误等问题,第一时间高位联系协调地方主要领导,在第一时间安排、督促并解决。遇到特殊情况,SPV公司领导、专班人员常常跑至现场。
4月11日至14日,国土报批进入冲刺阶段,省自然资源厅政务服务处、SPV公司主要领导及专班人员,通宵加班。饿了,扒几口盒饭、啃几口饼干;困了,强忍着,最多在车上或办公桌上打个盹。
4月14日晚11时40分,所有资料成功上传至自然资源部。此时距截止时间仅仅还剩20分钟。
6月29日,国务院对湖南新新张官高速国土用地批准同意。
至此,新新张官项目涉及4市8县35乡镇220村组的2556份资料,在短短30天,逐级组卷上报至自然资源部,比常规提前数月至一年。2023年9月,在国务院督察组稳增长稳就业稳经济电视电话大会上,湖南省自然资源厅领导表扬说,这是“创造奇迹”。
国土报批严格,程序多,堆积如山的资料,哪怕出现一个数字误差,将打回重审。假如4月15日前资料未报部成功,新新张官项目国土报批工作及项目施工,可能要迟到一年!

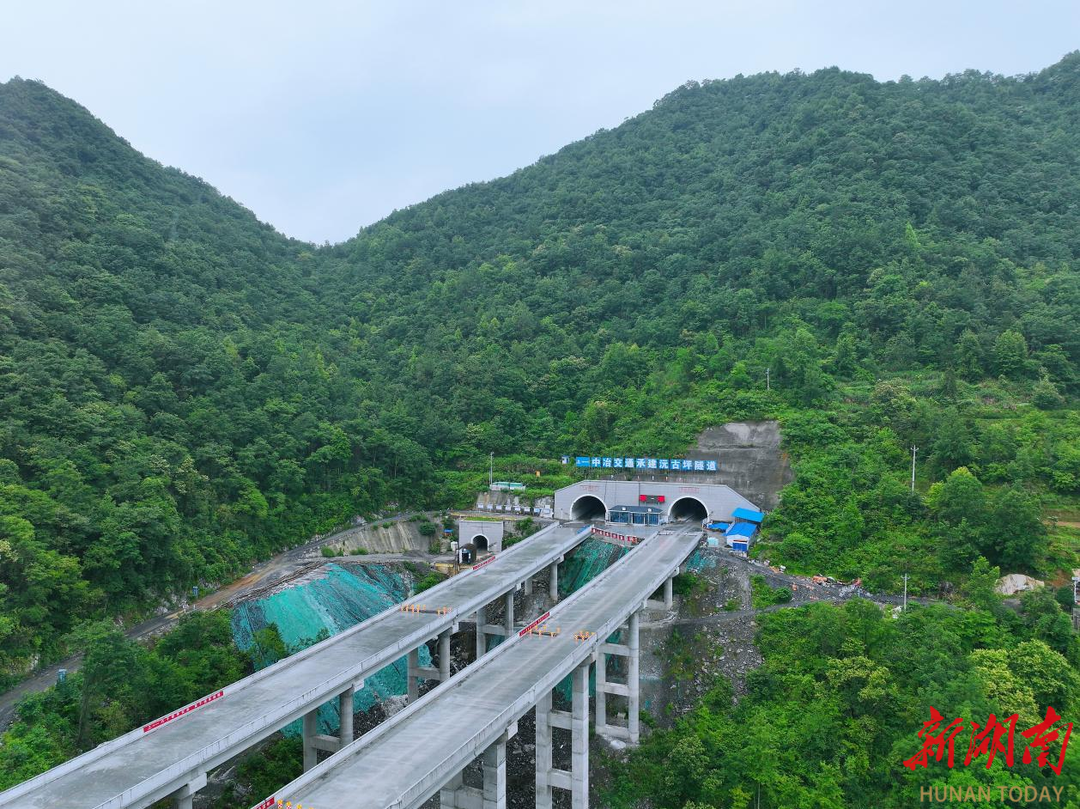

控制性工程张官段中冶交通施工的沅古坪隧道提前8个月贯通。罗怀亮供图
四、改革创新,“螃蟹”啃出味道来
改革创新,也是高速公路建设经营的灵魂。
随着大包大揽的高速公路传统模式结束,近年来,湖南一批PPP高速项目实施,要求社会效益、经济效益统筹兼顾。
而新新张官项目两段断链,管理半径长;地质复杂,地貌多元,不可预见因素多;沿线民风强悍、民俗复杂,征地协调难度大。三家组团股东多、股比分散;SPV公司与各项目部,边界感模糊;项目经营周期长,还本付息风险大。
面对众多难题,我们实事求是、依法依规,进行系列管理创新。一是调整职责。在省交通运输厅主持下,制定《SPV公司管理架构》,明确SPV公司在建设期职能,是筹资融资,监管工程进度、法务、安全生产,向上归纳纳总。年度预算、决算审批等重大问题,提交董事会、股东会研究决定。
二是全权委托。SPV公司授权6个分公司,对张官、新新两段(除洞庭溪大桥、洋溪连接线)工程的安全质量进度,实行概算包干、分段背靠背管理。各分公司以SPV公司名义招标,确定辖段施工、监理单位。
三是大胆公招。鉴于张官段洞庭溪沅江大桥,系湖南在建最大跨径悬索桥,材料运输、施工难度大,概算偏低,13家股东无一承揽。于是,SPV公司通过公开公平公正招标,确定由成功修筑矮寨大桥、杭瑞洞庭湖大桥的湖南路桥集团、武汉桥梁建设工程监理公司,分别承担此大桥施工、监理。
23公里洋溪连接线,情况极其复杂,有个股东单位“试水”建设一年多,退下阵来。经SPV公司多次协调,将这个“老大难”移交新化县政府负责,目前施工建设来势喜人。
四是成本控制。推行新技术、新材料、新工艺、新设备“四新”。项目设计时,酌情考虑先建收费站房,供施工、监理人员使用;就近先建国电高压专线,供建设、运营期先后使用。路基施工,预埋横向排水管和机电管,取土弃土场资源统筹使用。
以新新段湖南高速4标石场为代表,酌情在红线内开设砂石场,实行地材自供,全线节约了大量施工成本。
五是统筹前瞻。一改牢固树立前瞻意识、长期经营理念,进行一体化产业链规划,一体化管控。施工阶段,SPV公司不忘协商通车事宜、运营代管、资产处置、还本付息补缺口等问题。
开工以来,全体建设者远离家乡,以高昂的干劲、超负荷的辛劳,战胜千难万险,向组织和沿线百姓做了很好的汇报。可是,前路尚漫漫,求索不可止。
(作者系湖南省新新张官高速公路建设开发有限公司总经理、正高级工程师 )
